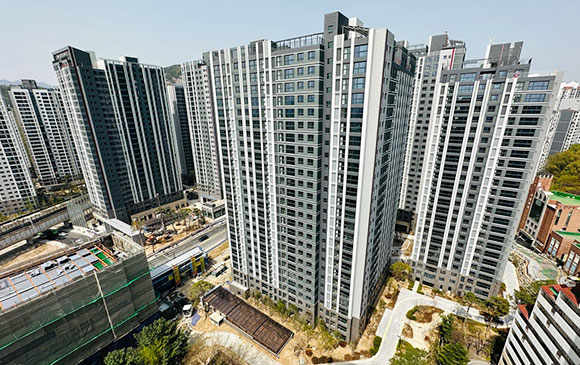

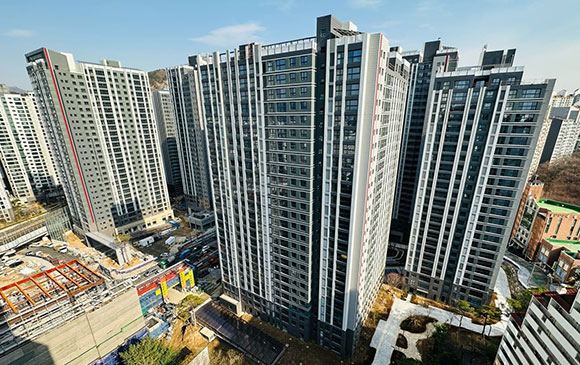

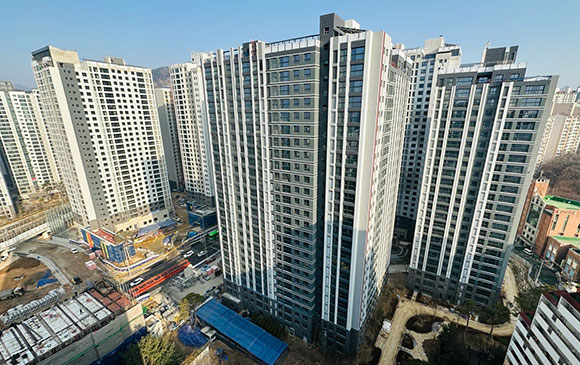

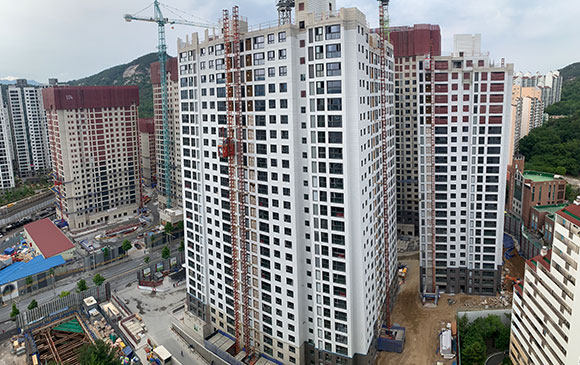

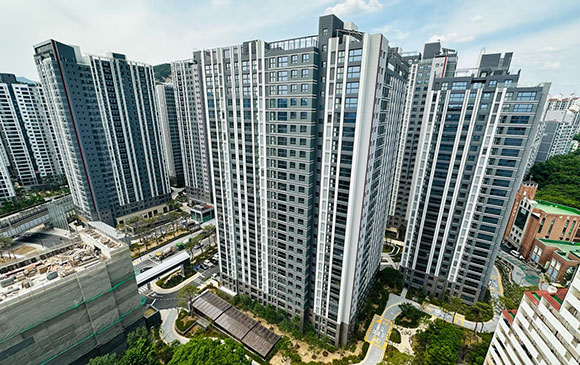

전체공정률
99.00%
2023.06
형형색색의 꽃잎보다 진한 녹색 잎이 더 많아진 5월입니다.
아쉬운 봄날이었지만, 새로 돋아난 파릇파릇한 잎사귀를 바라보며 일상의 새로운 활력을 얻어봅니다.

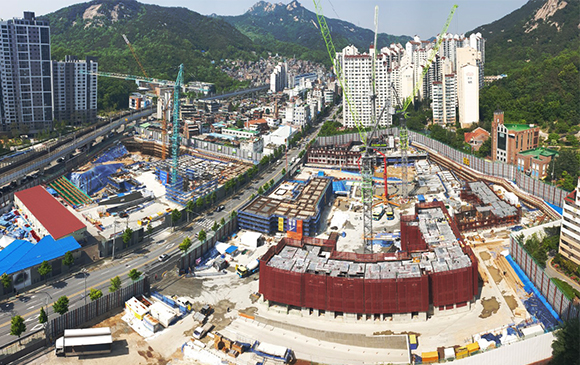

생명력이 넘치는 싱그러운 5월, 입자예정자분들의 건강과 일상의 안녕을 기원합니다.

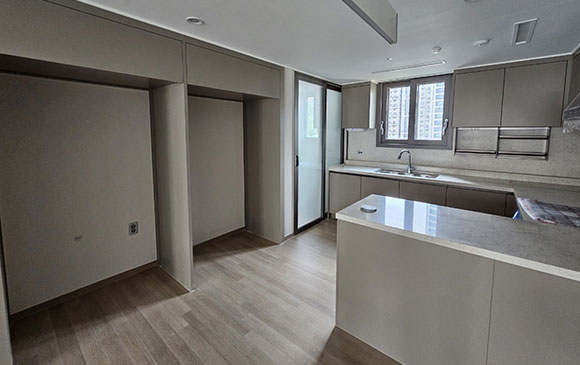

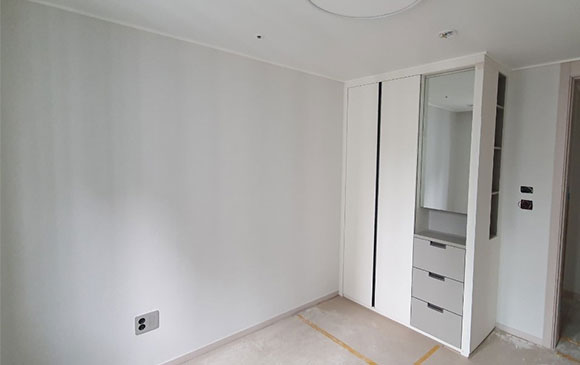

노원 롯데캐슬 시그니처 현장은 2023년 5월 말 기준,
내부마감공사(잔손보기, 준공청소) 및
외부마감공사(부대토목공사, 조경공사)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사

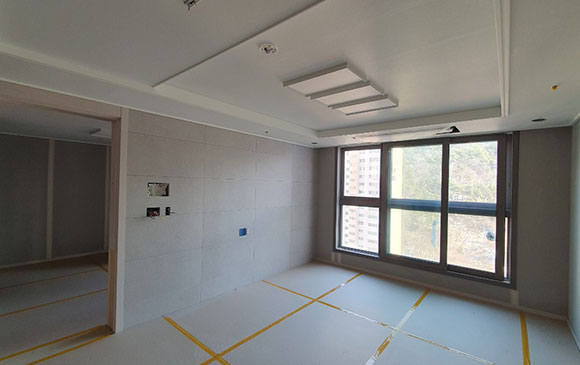

- 세대 잔손보기 진행
- 세대 준공청소 진행
▣ 기계설비공사
- 세대 도기설치 및 잔손보기 진행
▣ 전기공사
- 세대 등설치 및 잔손보기 진행
- CCTV 설치공사
- 경관조명 설치공사
▣ 부대토목공사
- 경계석 마감 및 포장공사
▣ 조경공사
- 시설물 설치 및 잔손보기 진행
- 수목 관수 및 잔손보기 진행

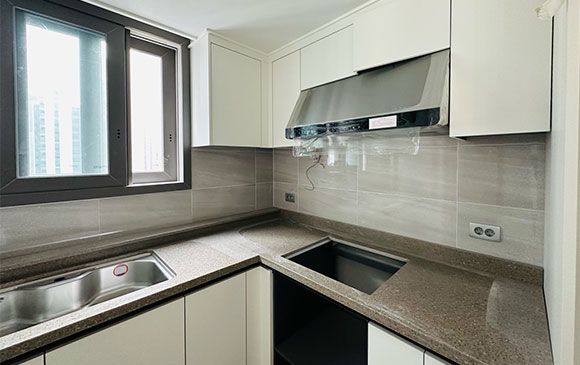

2023.05
싱그러운 새싹이 돋아나고 꽃들이 만개하는 아름다운 4월의 봄날입니다.
따사로운 햇살만큼 행복하고 즐거운 일만 가득하시길 바라며,
입자예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2023년 4월 말 기준,
내부마감공사(잔손보기, 준공청소) 및
외부마감공사(부대토목공사, 조경공사)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 세대 잔손보기 진행
- 세대 준공청소 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 도기설치공사
▣ 전기공사
- 세대 전기,통신 입선공사
- 세대 등설치공사
- CCTV 설치공사
- 경관조명 설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사

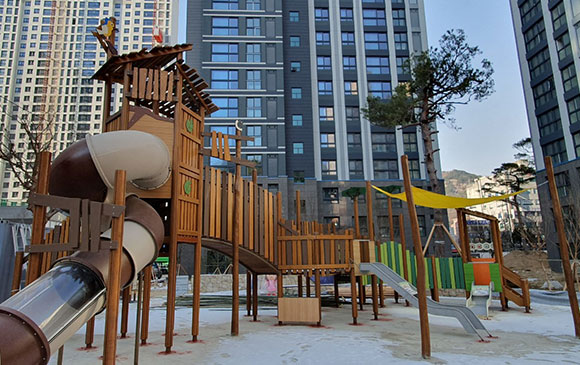

▣ 조경공사
- 중앙광장 시설물 공사
- 놀이터, 휴게시설물 설치공사
- 수목 및 관목 식재공사
2023.04
기나긴 겨울이 끝나고 꽃이 피는 3월이 찾아왔습니다.
봄의 설렘과 함께 새로운 시작들로 분주한 3월에,
봄 새싹 돋아나듯 새로운 기운과 희망으로 가득 차시길 바라며 입자예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2023년 3월 말 기준,
내부마감공사(가구공사, 도배공사, 마루공사, 가전공사 등) 및
외부마감공사(석공사, 부대토목공사, 조경공사 등)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 세대 천장공사 진행

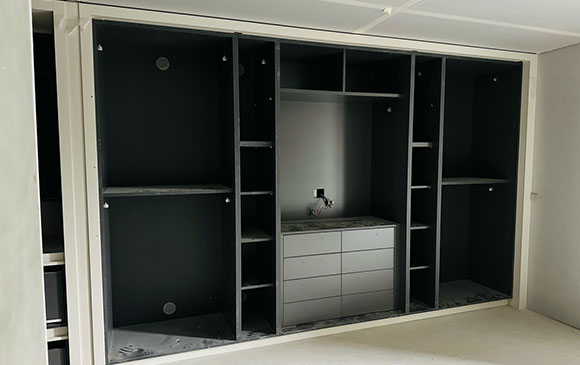

- 세대 가구공사 진행
- 세대 도배공사 진행
- 세대 마루공사 진행
- 세대 가전공사 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 도기설치공사
▣ 전기공사
- 세대 전기,통신 입선공사
- 세대 등설치공사
- CCTV 설치공사
- 경관조명 설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 중앙광장 시설물 공사
- 놀이터, 휴게시설물 설치공사
- 수목 및 관목 식재공사
2023.03
부푼 기대를 안고 한 해를 알차게 설계했던 1월이 지나고 차가웠던 바람이 점점 따스해져옴을 느낍니다.
봄이 오는 길목에서 입자예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 2월 말 기준,
내부마감공사(타일공사, 가구공사, 도배공사, 마루공사 등) 및
외부마감공사(석공사, 부대토목공사, 조경공사 등)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 세대 천장공사 진행
- 세대 타일공사 진행
- 세대 가구공사 진행
- 세대 도배공사 진행
- 세대 마루공사 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 난방 및 오배수관공사
- 소화입상 및 스프링클러관공사
- 세대 도기설치공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 태양광 설치공사
- 세대 등설치공사
- CCTV 설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 중앙광장 시설물 공사
- 놀이터, 휴게시설물 설치공사
- 수목 및 관목 식재공사
2023.02
단지 달력의 날짜만 바뀌었을 뿐인데 몸도 마음도 새로워진 느낌이 나는 1월입니다.
올해의 첫 달, 잘 보내고 계신가요? 새롭게 시작하는 의미로 다시 열심히 뛰어갈 1월을 맞이하며
입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 1월 말 기준,
내부마감공사(타일공사, 가구공사, 도배공사, 마루공사 등) 및
외부마감공사(석공사, 부대토목공사, 조경공사 등)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 세대 천장공사 진행
- 세대 타일공사 진행
- 세대 가구공사 진행
- 세대 도배공사 진행
- 세대 마루공사 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 난방 및 오배수관공사
- 소화입상 및 스프링클러관공사
- 세대 도기설치공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 태양광 설치공사
- 세대 등설치공사
- CCTV 설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 중앙광장 시설물 공사
- 놀이터, 휴게시설물 설치공사
2023.01
한 해를 마무리하는 연말 뜻깊은 시간 보내시고 다가오는 새해는
희망과 행복이 가득한 한 해 되시길 바라며 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 12월 말 기준,
내부마감공사(창호공사, 가구공사, 도배공사, 마루공사 등) 및
외부마감공사(석공사, 부대토목공사, 조경공사 등)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 세대 창호공사 진행
- 세대 천정공사 진행
- 세대 가구공사 진행
- 세대 도배공사 진행
- 세대 마루공사 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 난방 및 오배수관공사
- 소화입상 및 스프링클러관공사
- 세대 도기설치공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 전기실, 발전기실 수배전반공사
- 태양광 설치공사
- 세대 등설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 중앙광장 시설물 공사
- 놀이터, 휴게시설물 설치공사

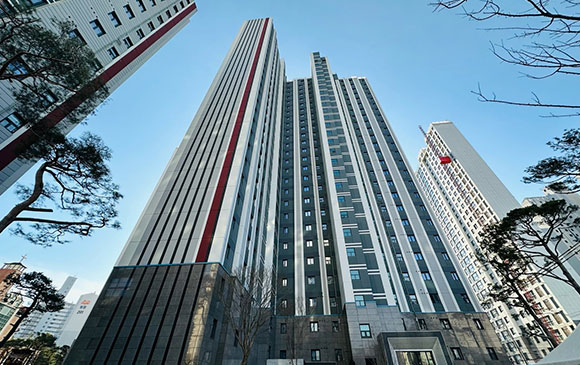

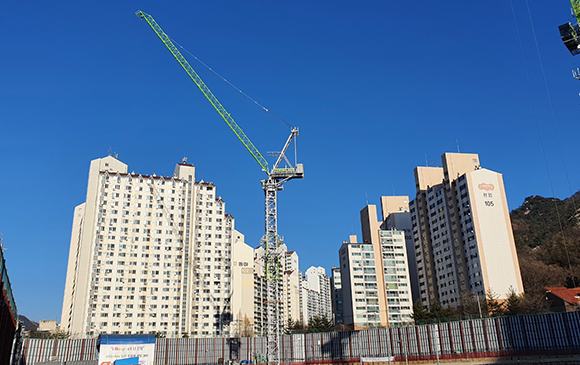

2022.12
단풍 든 나무마다 낙엽이 떨어지고 찬바람이 불어 쌀쌀함이 더해지고 있는 가을의 마지막입니다.
가을을 마무리하며 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 11월 말 기준,
내부마감공사(PL창호공사, 도장공사, 금속공사, 가구공사, 도배공사) 및
외부마감공사(석공사, 도장공사, 부대토목공사, 조경공사)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사

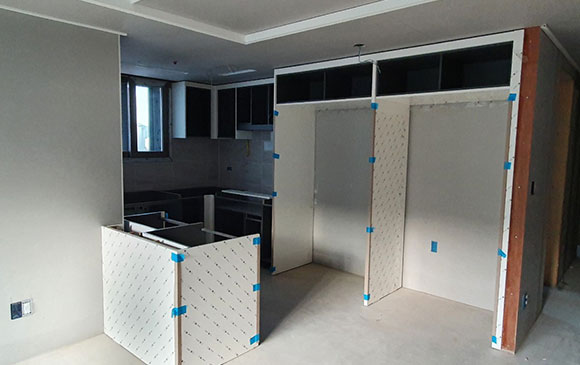

- 세대 방수/미장공사
- 세대 PL창호공사/타일공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 각 동 내, 외부 도장공사 진행
- 세대 가구공사 진행
- 세대 도배공사 진행
▣ 기계설비공사
- 입상배관 및 환기공사
- 세대 난방 및 오배수관공사
- 소화입상 및 스프링클러관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 전기실, 발전기실 수배전반공사
- 태양광 설치공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 관목식재 및 시설물공사

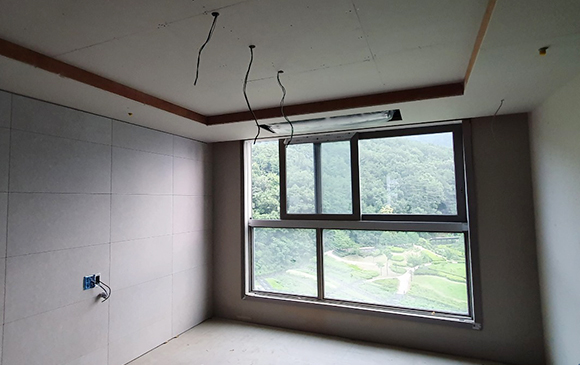

2022.11
아침저녁 공기가 제법 차가워진 완연한 가을입니다. 예년보다 빠르게 다가온 추위에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 10월 말 기준,
내부마감공사(PL창호공사, 도장공사, 금속공사, 가구공사) 및
외부마감공사(석공사, 부대토목 및 조경공사)를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사

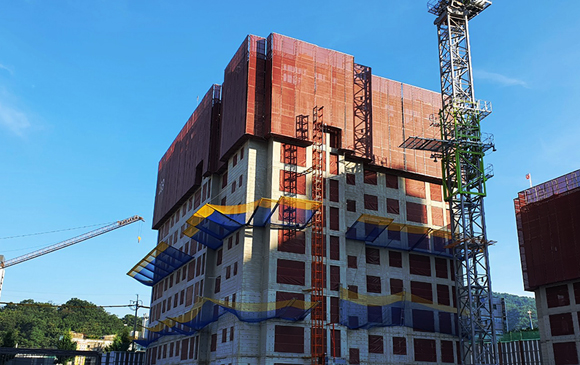

- 102동 옥탑층 철근콘크리트 공사
- 세대 방수/미장공사
- 세대 PL창호공사/타일공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 각 동 내, 외부 도장공사 진행
- 세대 가구공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 전기실, 발전기실 수배전반공사
▣ 부대토목공사
- 골재포설 및 성토
- 우,오수관로공사 및 포장공사
▣ 조경공사
- 소나무 식재 및 시설물 기초공사

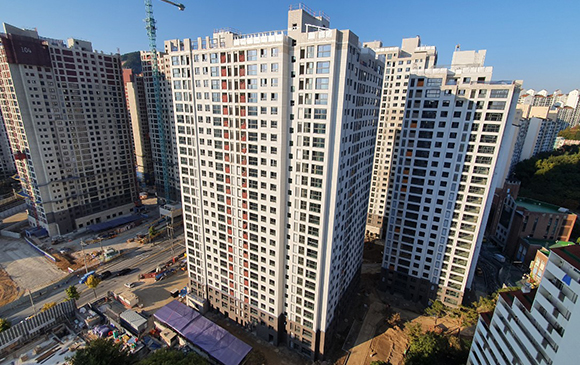

2022.10
코로나 모임제한이 해체되고 맞이한 한가위에 입주예정자 분들의 가정에 행복이 가득하길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 9월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, 미장공사, PL창호공사, 금속공사, 석공사, 도장공사, 가구공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 101~104동 옥탑층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수/조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 세대 타일공사
- 각 동 내, 외부 도장공사 진행
- 세대 가구공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 전기실, 발전기실 수배전반공사

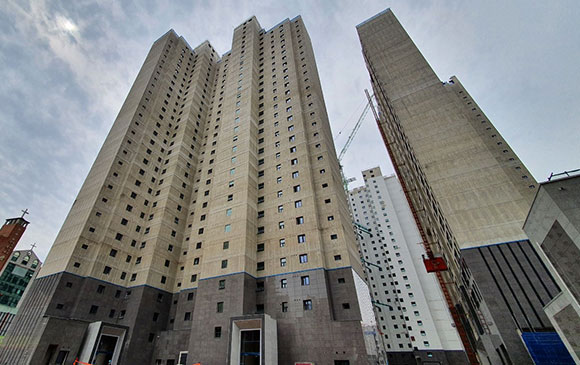

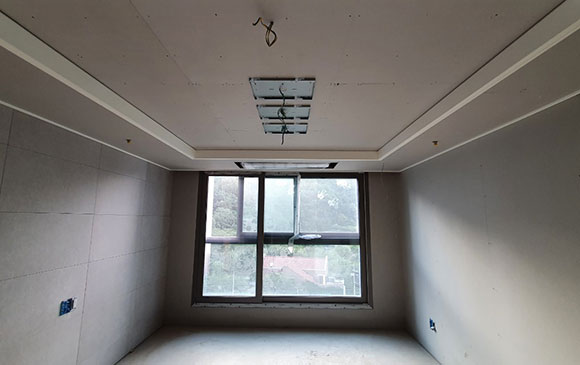

2022.09
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수/조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 세대 타일공사
- 각 동 내, 외부 도장공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기, 통신 입선공사
- 전기실, 발전기실 수배전반공사
2022.08
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수/조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 세대 타일공사
- 각 동 내, 외부 도장공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기,통신 입선공사
- 전기실, 발전기실 수배전반공사

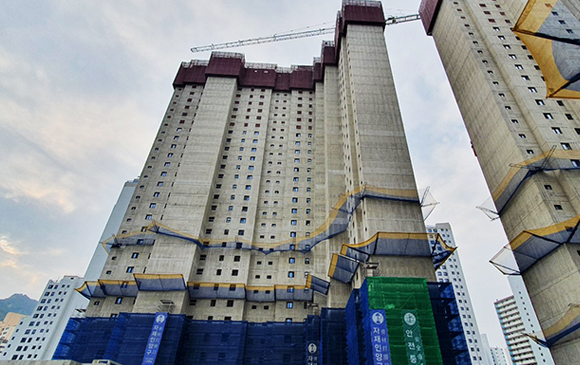

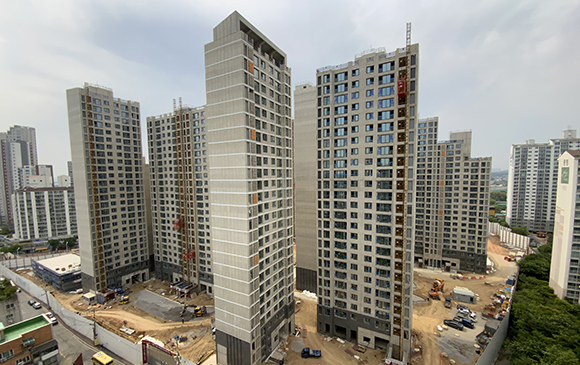

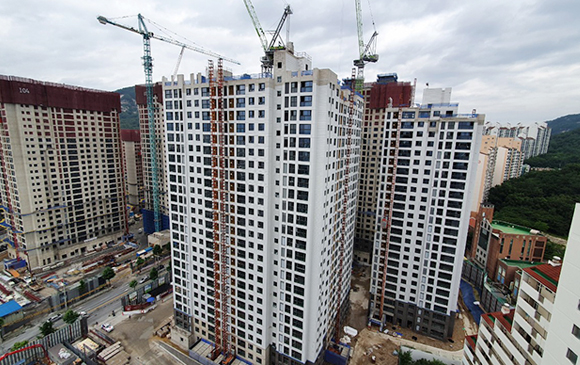

2022.07
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수/조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치, 천정공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 세대 타일공사
- 각 동 내, 외부 도장공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 세대 전기, 통신 입선공사
- 전기실, 발전기실 수배전반공사

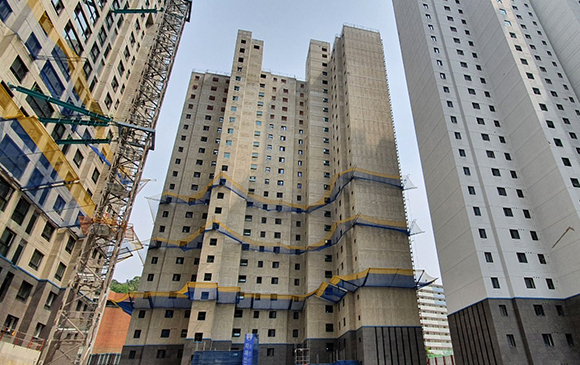

2022.06
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
- 세대 타일공사
- 각 동 내, 외부 도장공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
- 기계실 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 지하주차장 몰드바 설치
- 세대 전기,통신 입선공사

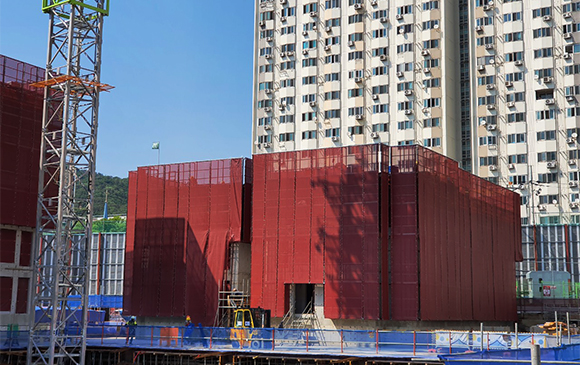

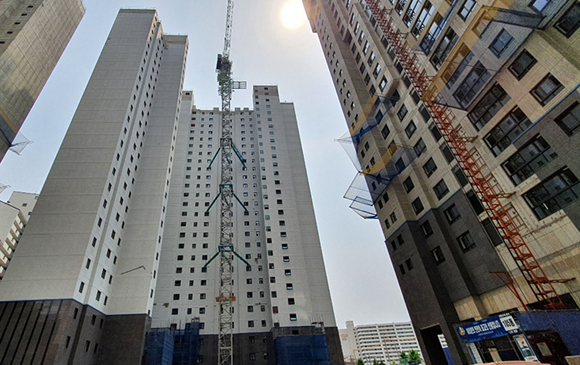

2022.05
꽃샘 추위로 변덕스러운 날씨에 입주예정자 분들의 건강과 행복이 가득하길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 4월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, 미장공사, PL창호공사, 금속공사, 석공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 각 동 석공사 진행
- 각 동 금속공사 진행
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 지하주차장 볼드바 설치
- 세대 입선공사

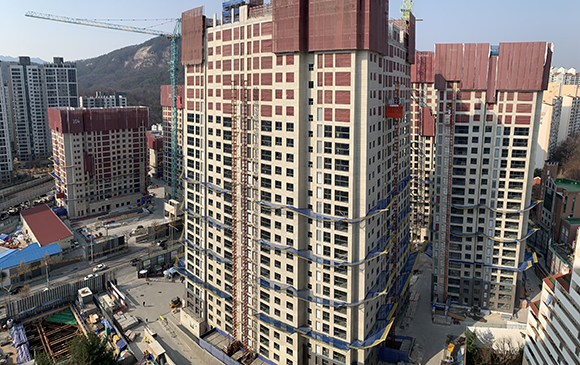

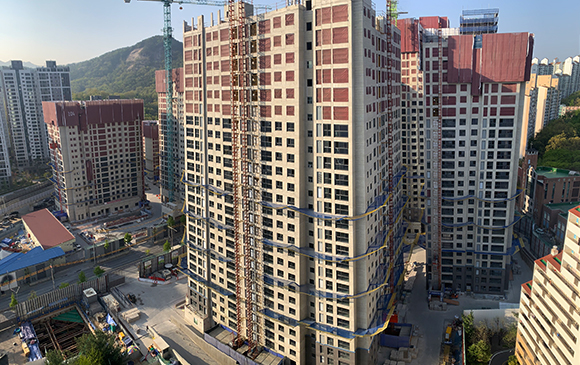

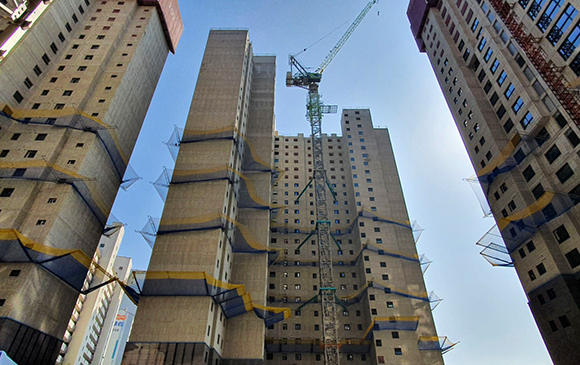

2022.04
꽃샘 추위로 변덕스러운 날씨에 입주예정자 분들의 건강과 행복이 가득하길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 3월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, 미장공사, PL창호공사, 금속공사, 석공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 지하주차장, 세대 미장공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 각 동 석공사 진행
- 각 동 금속공사
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 지하주차장 볼드바 설치
- 세대 입선공사

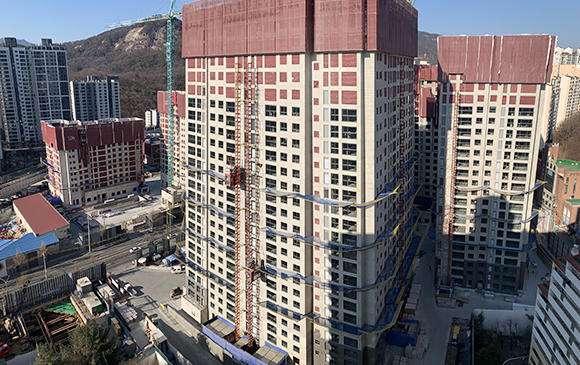

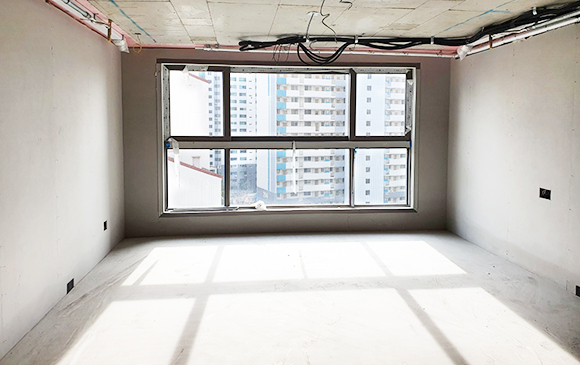

2022.03
겨울 추위가 막바지에 다다른 날씨에 입주예정자 분들의 건강과 행복이 가득하길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2022년 2월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, PL창호공사, 금속공사, 석공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 각 동 지상층 철근콘크리트 공사

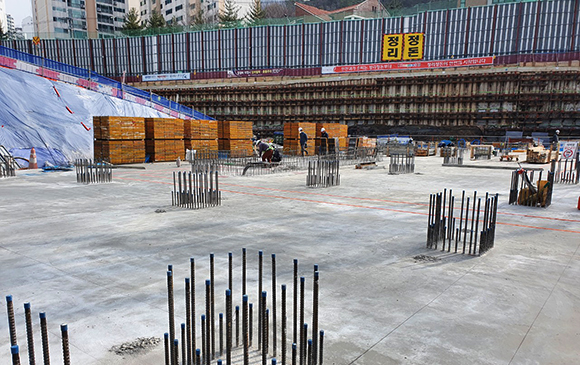

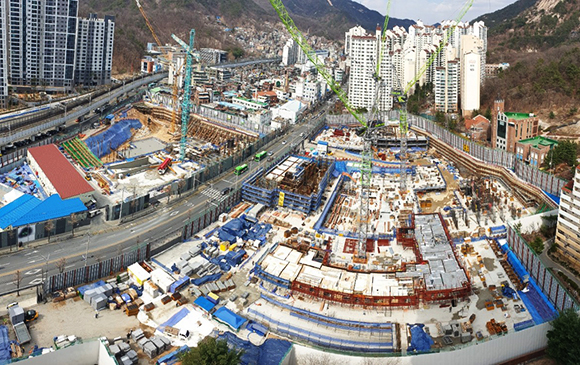

- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 각 동 석공사 진행
- 각 동 금속공사
▣ 기계설비공사
- 지상층 슬리브 배관
- 지하 배관공사
- 세대 배관공사
▣ 전기공사
- 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 지하주차장 볼드바 설치
- 세대 입선공사

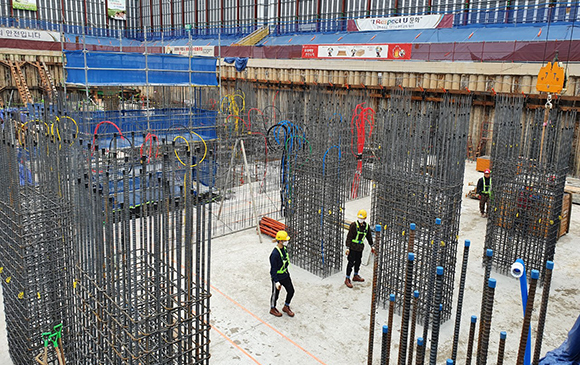

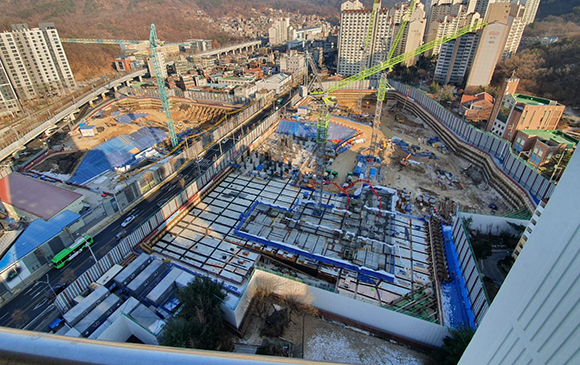

2022.01
다사다난했던 2021년이 저물어갑니다.
입주예정자 분들의 힘들었던 순간들은 잊고, 행복했던 기억들만 담아서 따뜻한 연말보내시길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 12월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, PL창호공사, 금속공사, 석공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
▣ 건축공사
- 각 동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 106,7,9동 저층부 석공사 진행
- 각 동 금속공사
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
- 세대 배관공사
▣ 전기공사
- 지하, 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 세대 입선공사

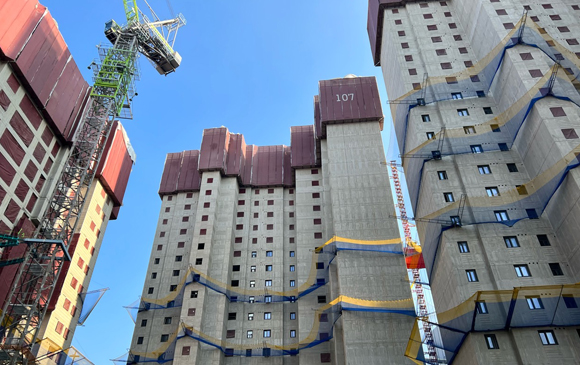

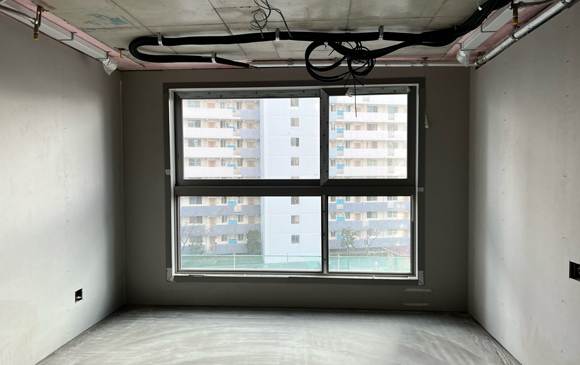

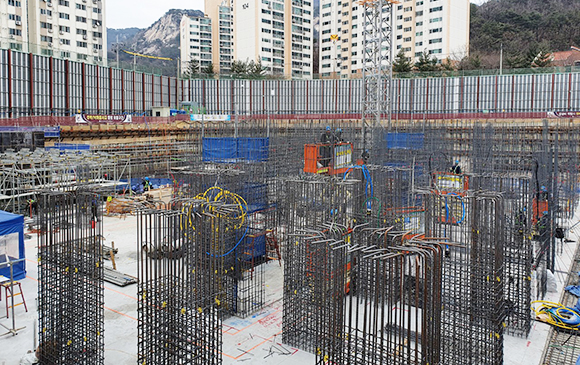

2021.12
위드코로나로 인한 돌파감염이 만연한 이때, 입주예정자 분들의 건강과 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 11월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, PL창호공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 101,4,5,6,7,8,9,10동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
- 106,7동 저층부 석공사 진행
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
- 세대 배관공사
▣ 전기공사
- 지하, 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 세대 입선공사

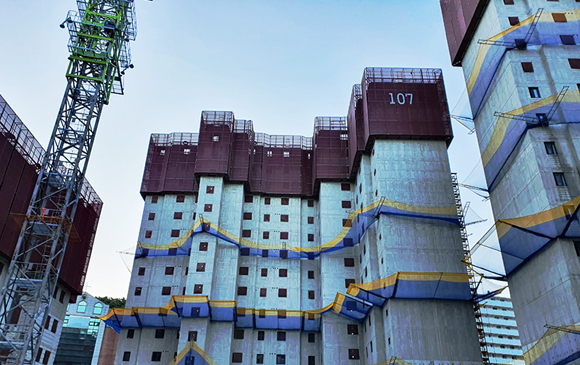

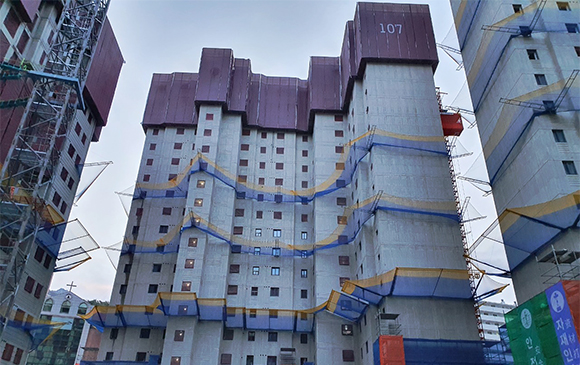

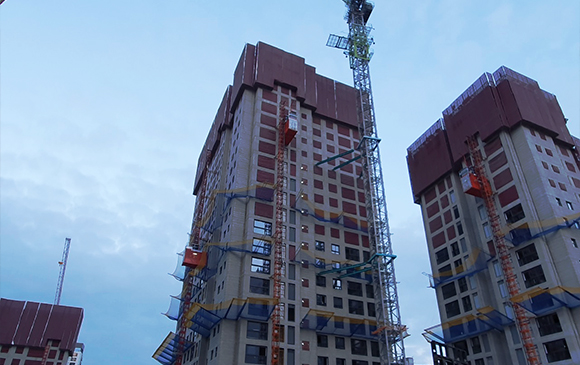

2021.11
예년보다 빨리 찾아온 추위에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 10월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, PL창호공사, 내부마감공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
▣ 건축공사
- 101,4,5,6,7,8,9,10동 지상층 철근콘크리트 공사
- 지하주차장 상부, 세대 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호공사
- 세대 단열, 경량벽체, 문틀설치공사
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
- 세대 배관공사
▣ 전기공사
- 지하, 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 세대 입선공사

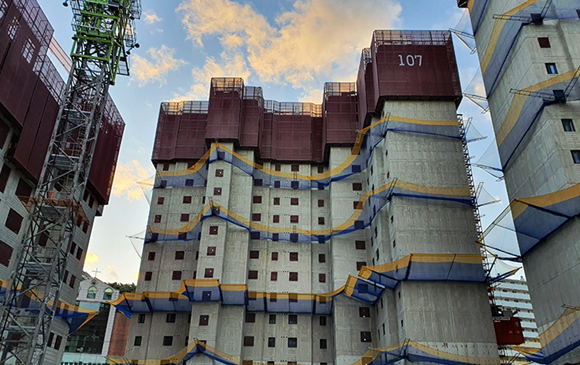

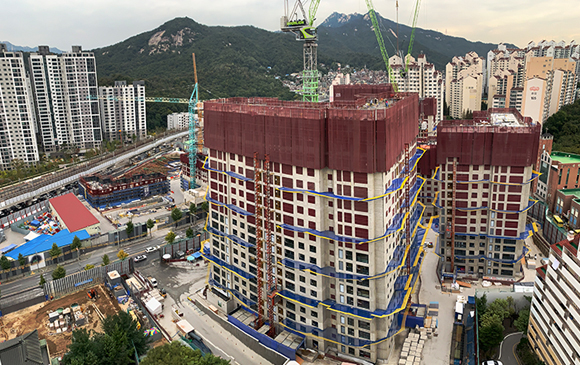

2021.10
즐거운 명절 한가위에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 9월 말 기준,
철근콘크리트공사, 조적공사, 방수공사, PL창호공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 건축공사
- 101,4,5,6,7,8,9,10동 지상층 철근콘크리트 공사
- 지하주차장 상부 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호 공사
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
- 세대 배관공사
▣ 전기공사
- 접지공사 및 지하, 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 세대 입선공사
2021.09

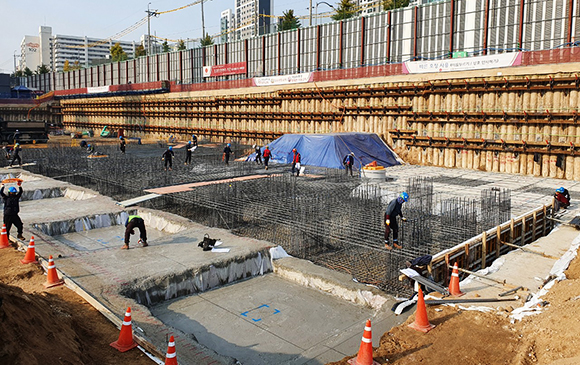

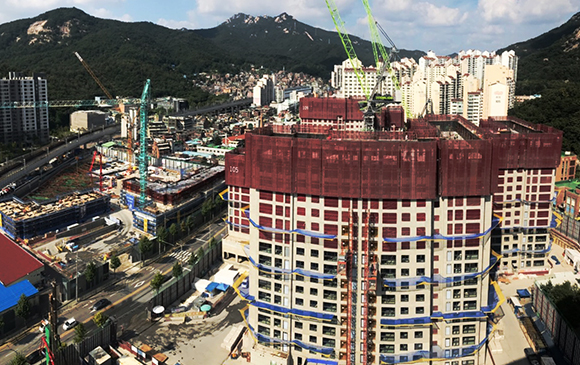

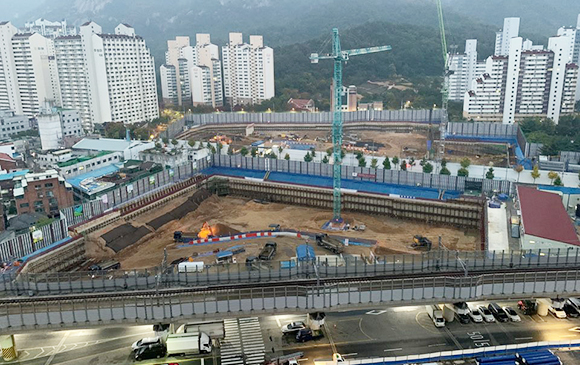

무더운 여름이 끝나고 가을의 초입에 일교차가 커지는 요즘 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 8월 말 기준,
지하층 및 지상층 골조공사, 조적공사, 방수공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.

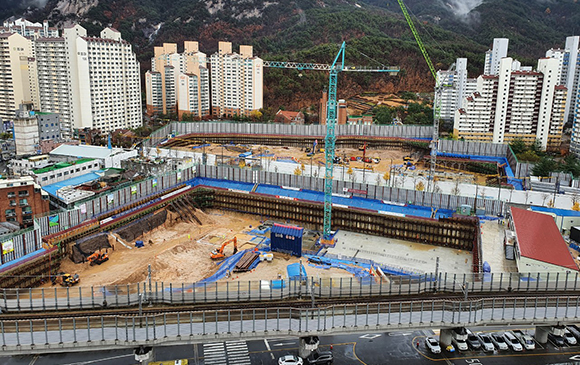

▣ 토공 및 흙막이공사
- 아일랜드 흙막이 가시설 공사
▣ 건축공사
- 101,2,4,5,6,7,8,9,10동 지상층 철근콘크리트 공사
- 지하주차장 상부 방수공사
- 지하주차장 블록, 세대 조적공사
- 세대 PL창호 설치
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
- 세대 배관공사
▣ 전기공사
- 접지공사 및 지하, 지상층 전기배관공사
- 지하층 케이블 트레이 설치
- 세대 입선공사
※ 본 사진은 08월 기준 입니다.

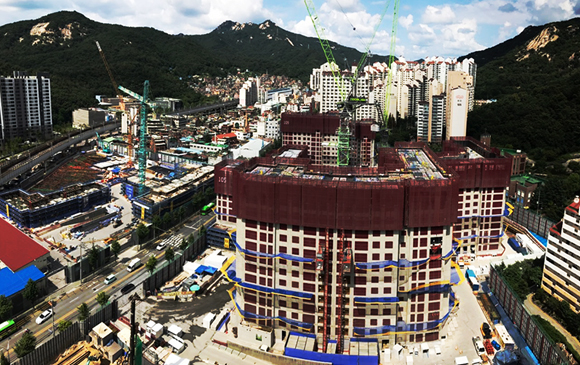

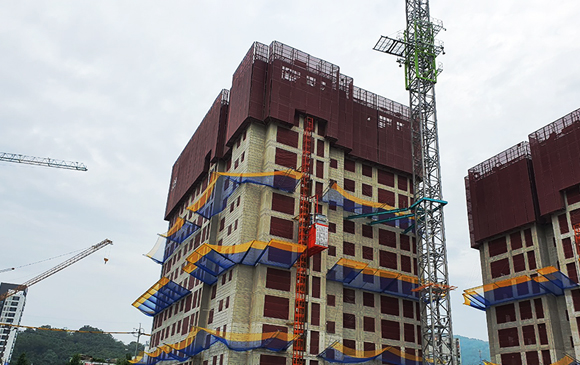

2021.08
연일 지속되는 폭염과 코로나 재확산에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 7월 말 기준,
지하층 및 지상층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 아일랜드 흙막이 공사
▣ 건축공사
- 101,2,4,5,6,7,8,9,10동 지상층 철근콘크리트 공사
- 지하주차장 상부 방수공사
- 지하주차장 블럭공사
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하, 지상층 전기배관공사
※ 본 사진은 07월 기준 입니다.

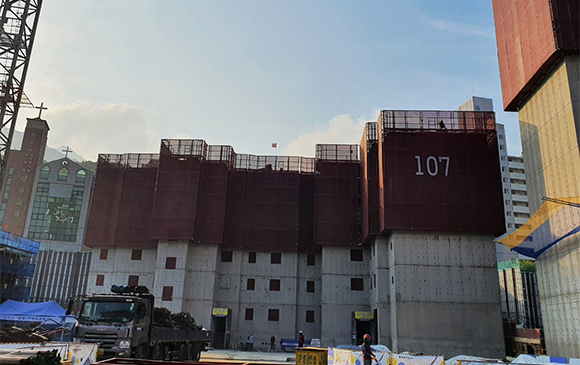

2021.07
완연한 여름날씨에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 6월 말 기준,
지하층 및 지상층 골조공사를 순차적으로 진행하고 있습니다.
▣ 토공 및 흙막이공사
- 아일랜드 공사
▣ 건축공사

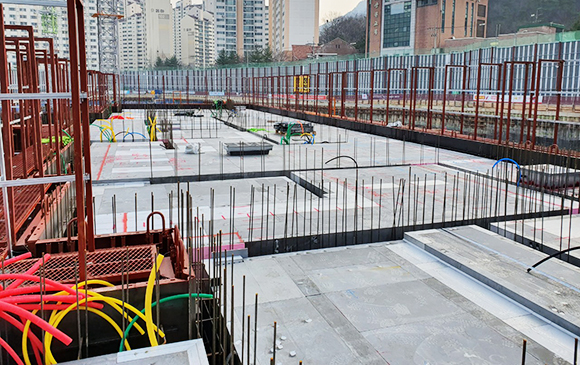

- 101,2,4,5,6,7,8,9,10동 및 주변 지하주차장 지하층 및 지상층 철근콘크리트 공사
- 지하주차장 상부 방수공사
▣ 기계설비공사
- 지하, 지상층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하, 지상층 전기배관공사
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
※ 본 사진은 06월 기준 입니다.
2021.06
변덕스러운 초여름날씨에 입주예정자분들의 건강과 일상의 안녕을 기원합니다.

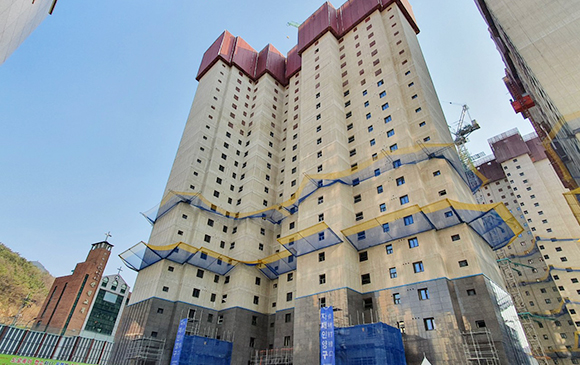

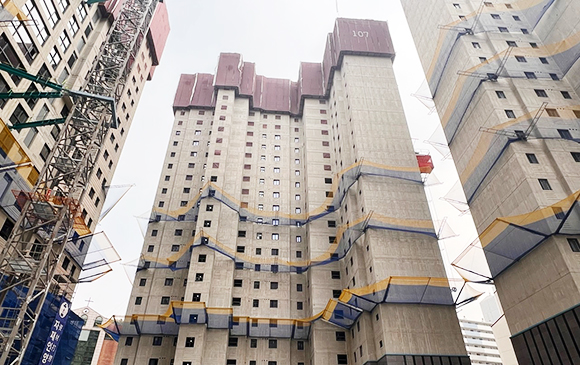

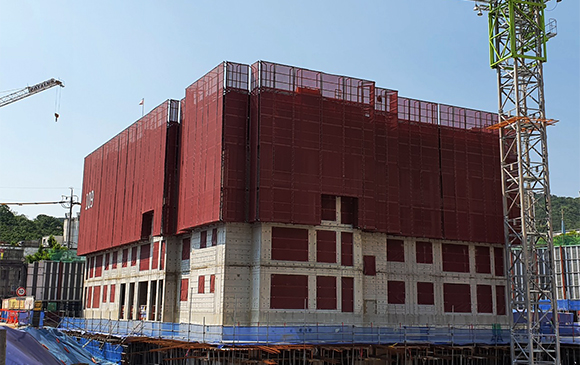

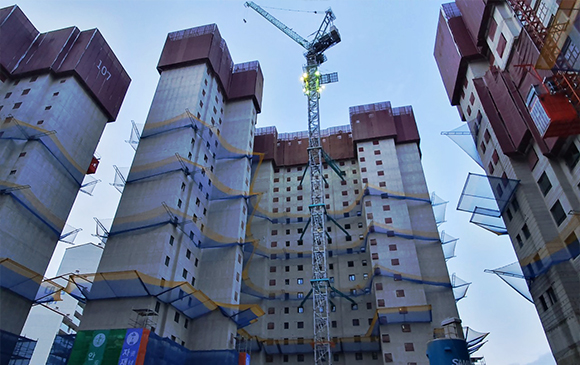

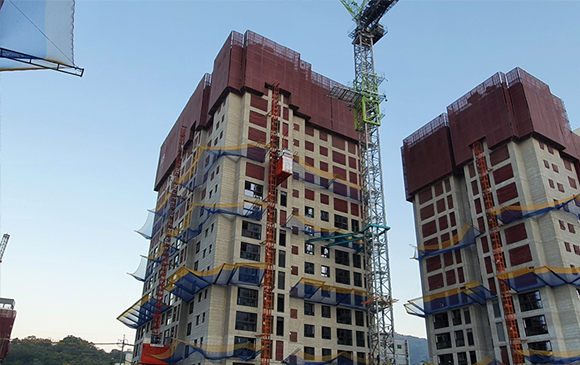

노원 롯데캐슬 시그니처 현장은 2021년 5월 말 기준,
지하층 및 지상층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.

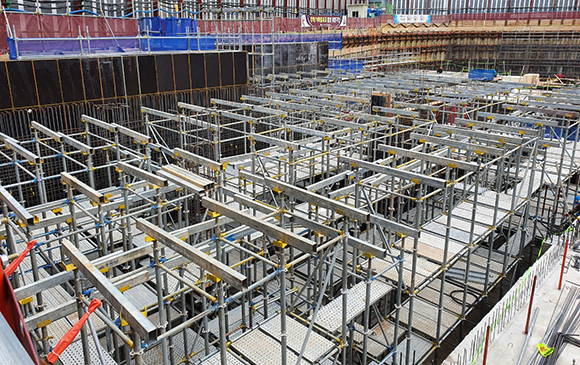

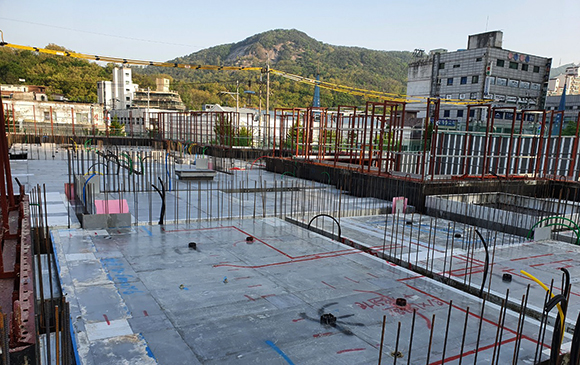

▣ 토공 및 흙막이공사
- 토사반출
- 아일랜드 공사
▣ 건축공사
- 101,2,4,5,6,7,8,9,10동 및 주변 지하주차장 지하층 및 지상층 철근콘크리트 공사
▣ 기계설비공사
- 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

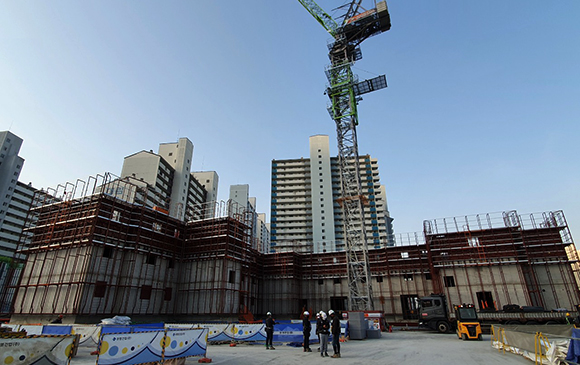

※ 본 사진은 05월 기준 입니다.
2021.05
- 토사반출
- 아일랜드 공사
▣ 건축공사
- 101,4,5,6,7,8,9,10동 및 주변 지하주차장 지하층 및 지상층 철근콘크리트 공사
▣ 기계설비공사
- 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

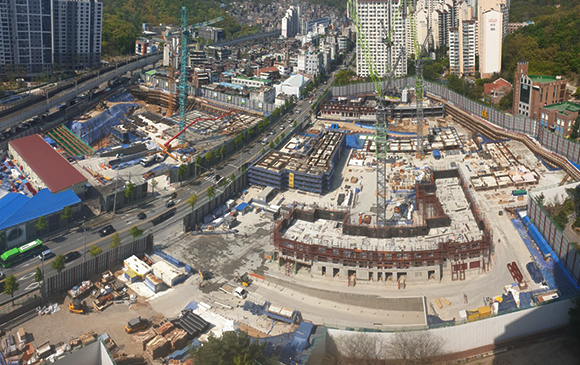

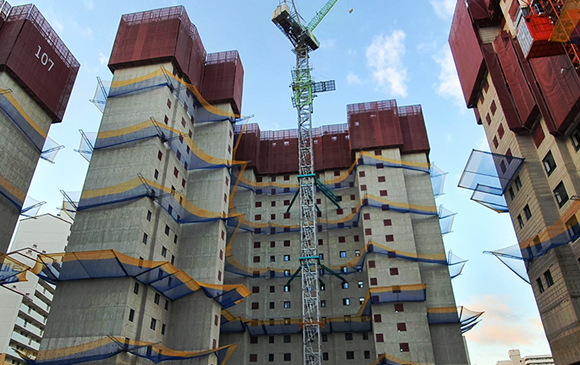

※ 본 현장사진은 04월 기준입니다.
2021.04
산과 들에 꽃이 피기 시작하는 봄의 초입에 입주예정자분들의 안녕을 기원합니다.

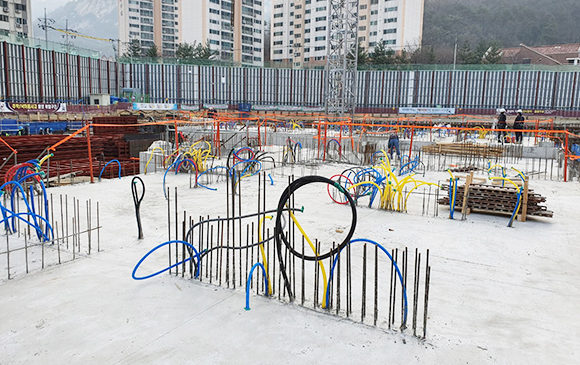

노원 롯데캐슬 시그니처 현장은 2021년 3월 말 기준,
터파기 및 흙막이공사, 지하층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다. 감사합니다.
▣ 토공 및 흙막이공사

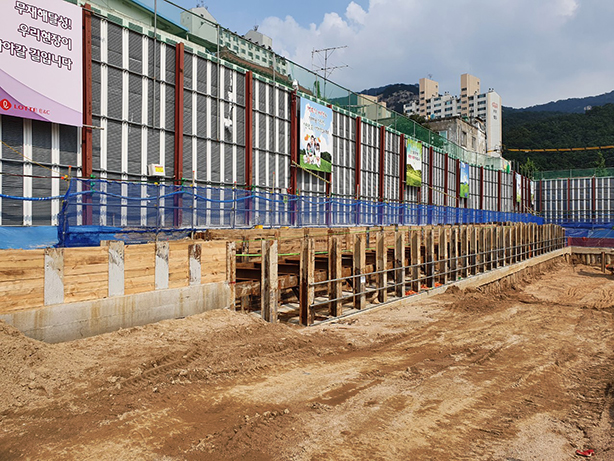

- 토사반출
- RAKER공사 및 띠장설치, 해체
- 아일랜드 공사
▣ 건축공사
- 101,5,6,7,8,9,10동 및 주변 지하주차장 지하층 철근콘크리트 공사
▣ 기계설비공사
- 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사
※ 본 현장사진은 03월 기준입니다.
2021.03
추운 겨울이 지나고 싹이 트는 우수로 언제나 화목한 가정이 되시길 기원합니다.
노원 롯데캐슬 시그니처 현장은 2021년 2월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사, 지하층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 토사반출
- RAKER공사 및 띠장설치, 해체
▣ 건축공사
- 101,5,6,7,8,9,10동 및 주변 지하주차장 지하층 철근콘크리트 공사
▣ 기계설비공사
- 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

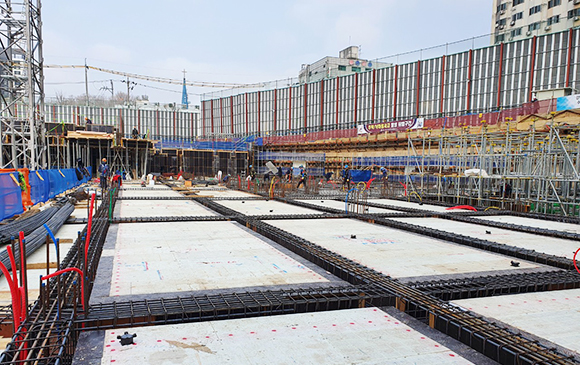

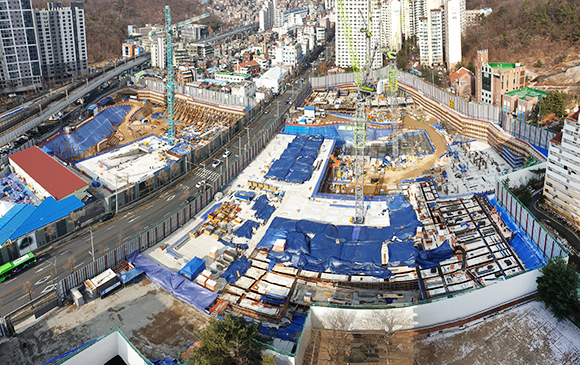

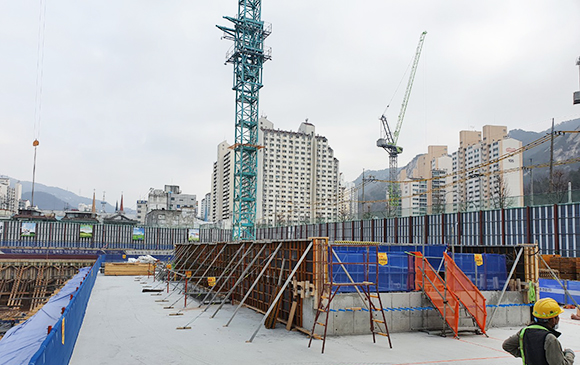

※ 본 현장사진은 02월 기준입니다.

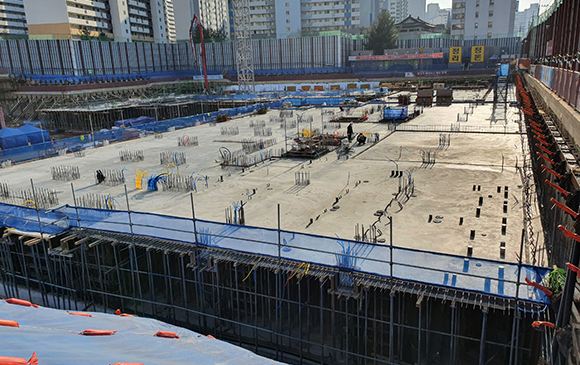

2021.02
안녕하세요. 노원 롯데캐슬 시그니처 공사현장입니다.
24절기 중 가장 추운 소한과 대한이지만 언제나 화목한 가정이 되시길 기원합니다.

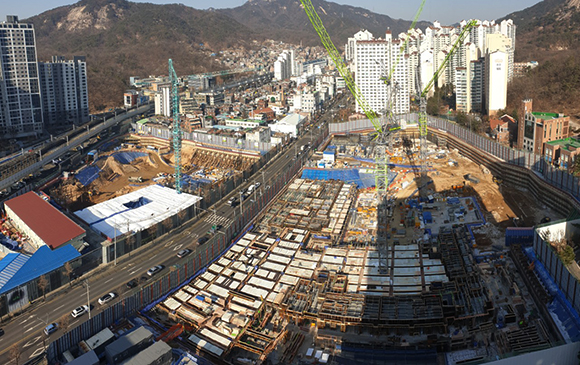

노원 롯데캐슬 시그니처 현장은 2020년 4월 말 착공하여 2021년 1월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사, 지하층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 토사반출
- 어스앙카 천공
- RAKER공사 및 띠장설치, 해체
▣ 건축공사

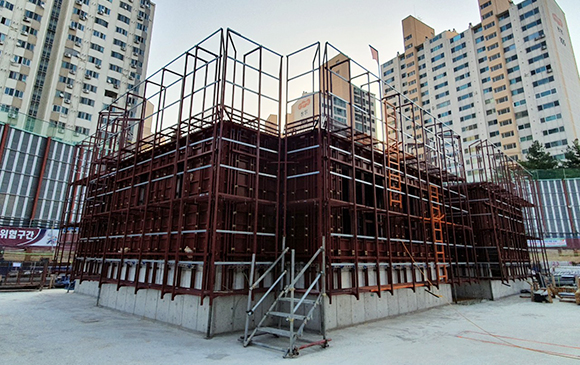

- 101,5,6,9,10동 및 주변 지하주차장 지하층 철근콘크리트 공사
▣ 기계설비공사
- 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

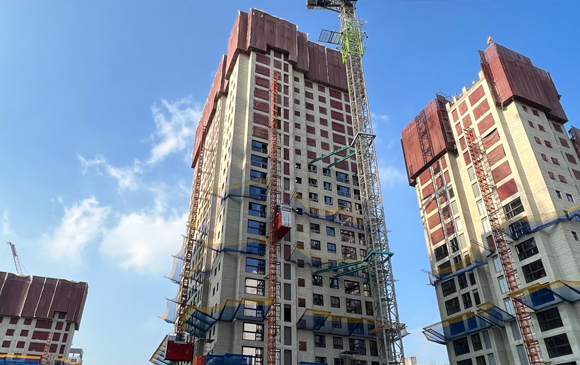

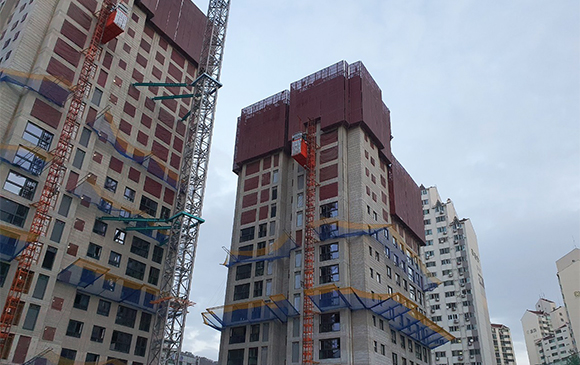

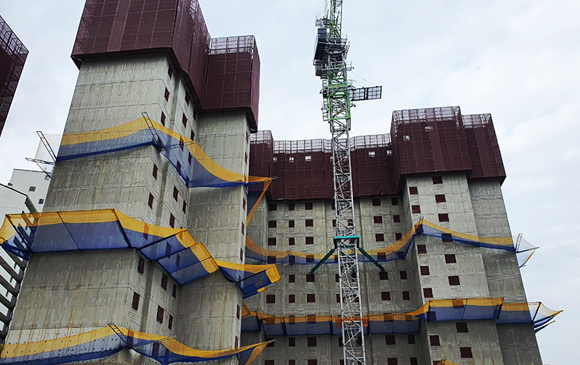

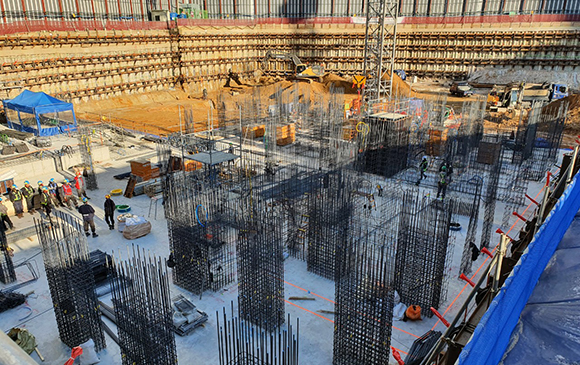

2021.01
안녕하세요. 노원 롯데캐슬 시그니처 공사현장입니다.
첫 눈이 내리는 추운 날씨이지만 마음만은 따뜻한 겨울 보내시길 바랍니다.
노원 롯데캐슬 시그니처 현장은 2020년 4월 말 착공하여 2020년 12월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사, 지하층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 토사반출
- 어스앙카 천공
- RAKER공사 및 띠장설치, 해체
▣ 건축공사

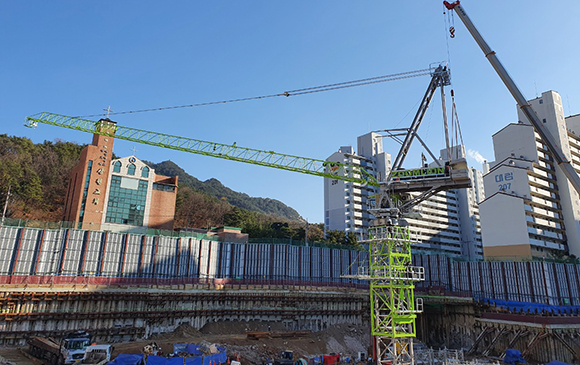

- 타워크레인(5호기) 설치
- 파일공사완료
- 101,5,6,9동 및 주변 지하주차장 지하층 철근콘크리트 공사
▣ 기계설비공사
- 지열 천공완료 및 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

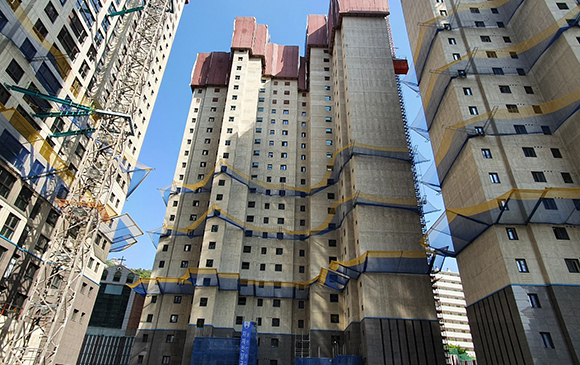

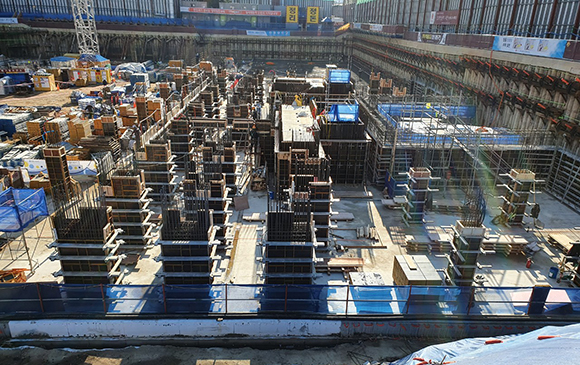

2020.12
안녕하세요. 노원 롯데캐슬 시그니처 공사현장입니다.
아침, 저녁으로 쌀쌀한 날씨이지만 마음만은 따뜻한 가을 보내시길 바랍니다.
노원 롯데캐슬 시그니처 현장은 2020년 4월 말 착공하여 2020년 10월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사, 지하층 골조공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 토사반출
- 어스앙카 천공 및 토류판설치
- RAKER공사 및 띠장설치
▣ 건축공사
- 타워크레인(4호기) 설치
- 파일공사 및 기초공사

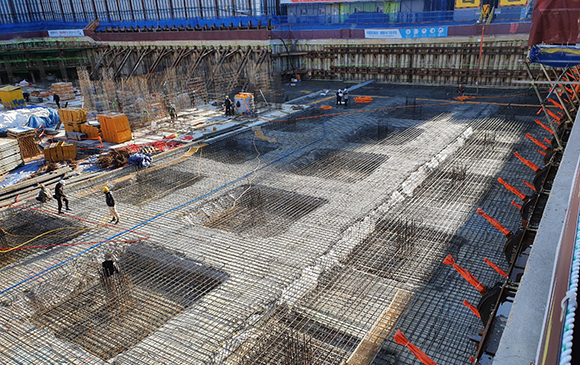

- 101,5,6동 및 주변 지하주차장 버림 및 기초타설
▣ 기계설비공사
- 지열 천공 및 지하층 슬리브 배관
▣ 전기공사
- 접지공사 및 지하층 전기배관공사

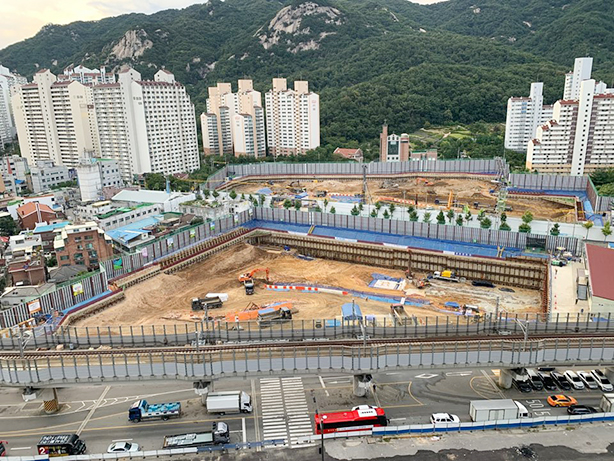

2020.11
아침, 저녁으로 쌀쌀한 날씨이지만 마음만은 따뜻한 가을 보내시길 바랍니다.
노원 롯데캐슬 시그니처 현장은 2020년 4월 말 착공하여 2020년 10월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사를 순차적으로 진행하고 있습니다.
고객님의 관심과 성원에 감사드리며, 최선의 품질로 보답하겠습니다.
감사합니다.
▣ 토공 및 흙막이공사
- 토사반출
- 어스앙카 천공 및 토류판설치
- RAKER공사 및 띠장설치
▣ 건축공사
- 타워크레인(2,3호기) 설치
- 파일공사 및 기초공사
▣ 기계설비공사
- 지열 천공

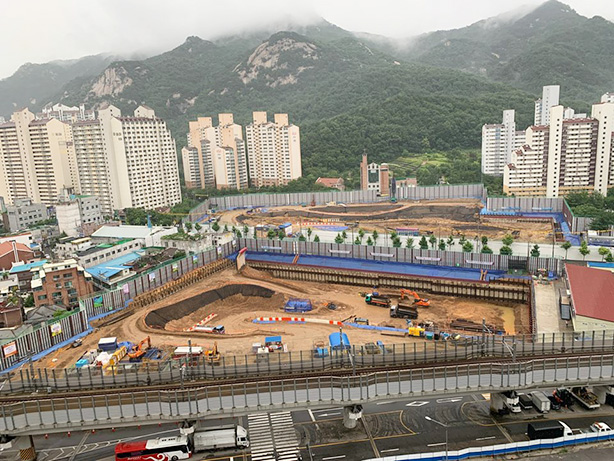

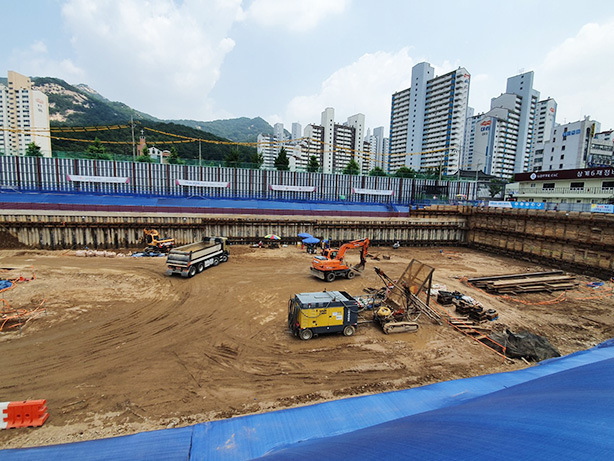

※ 본 현장 사진은 10월 기준입니다.
