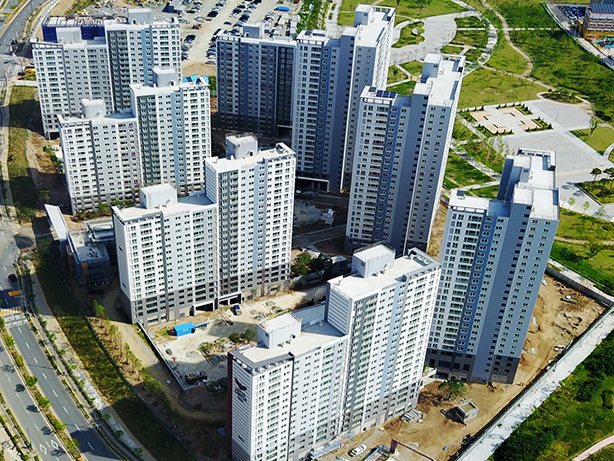

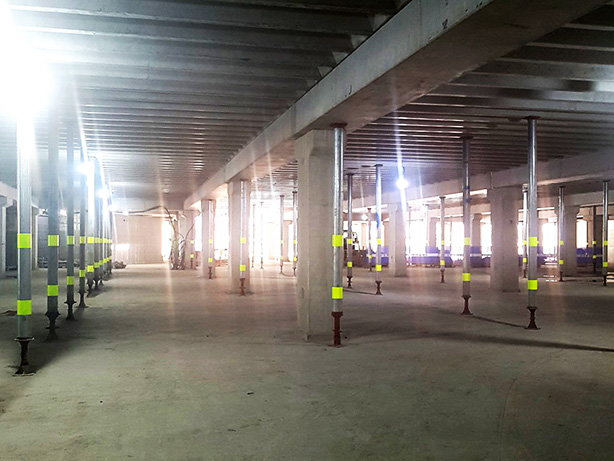

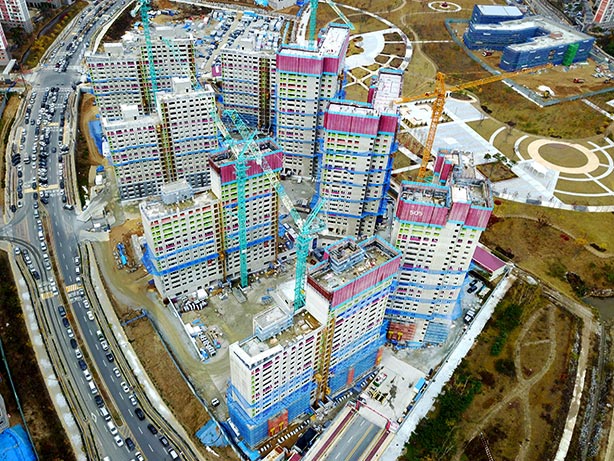

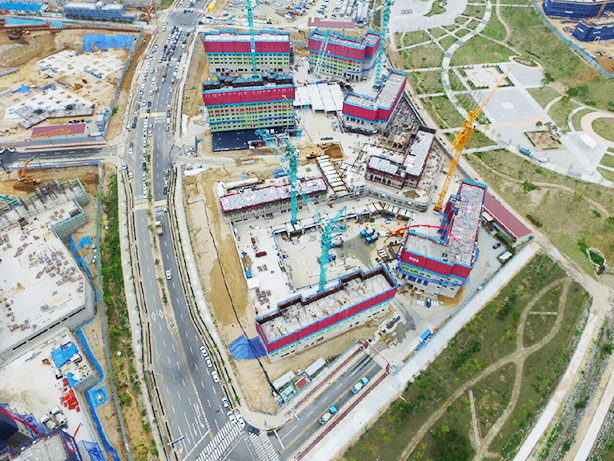

5BL 공사현황

HOME 공사안내 5BL 공사현황

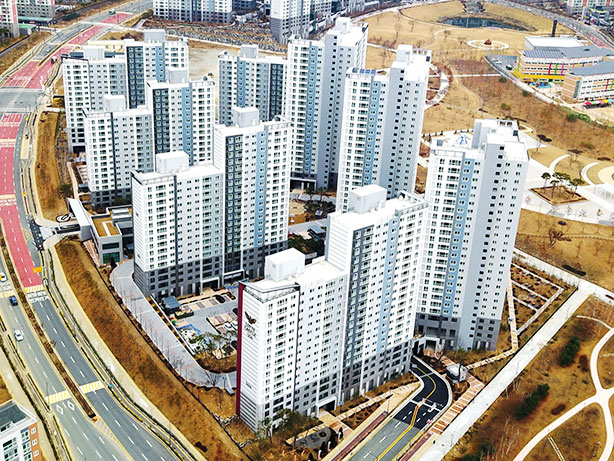

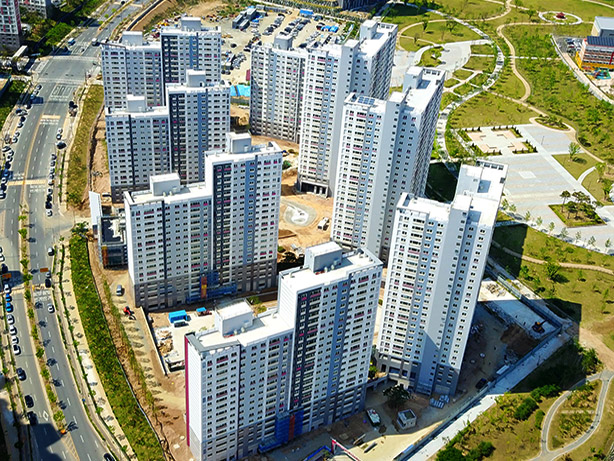

전체공정률

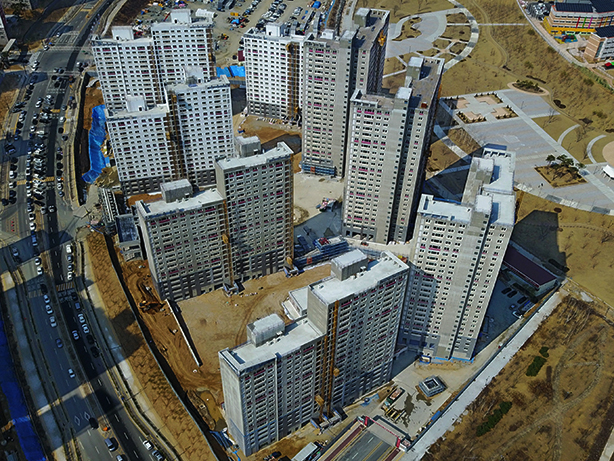

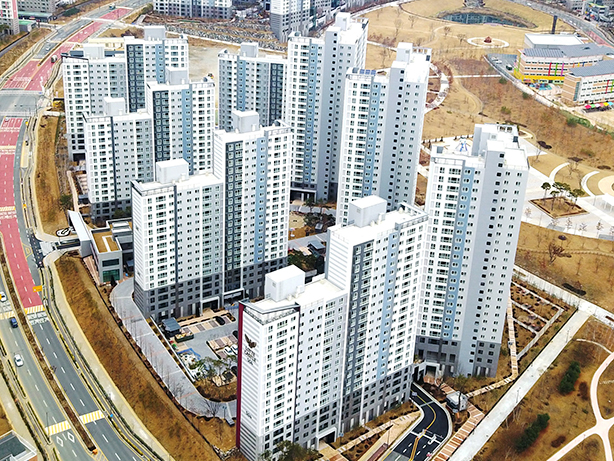

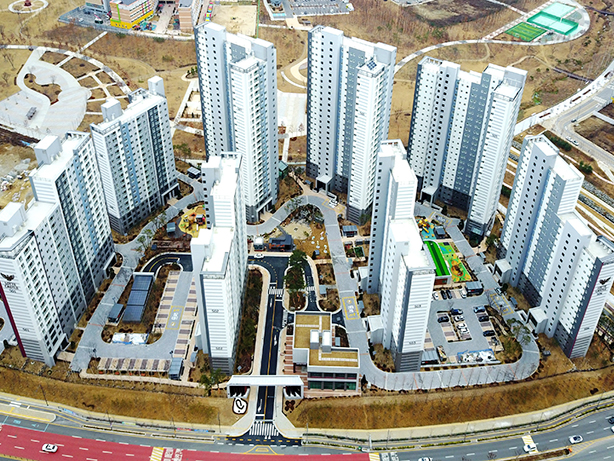

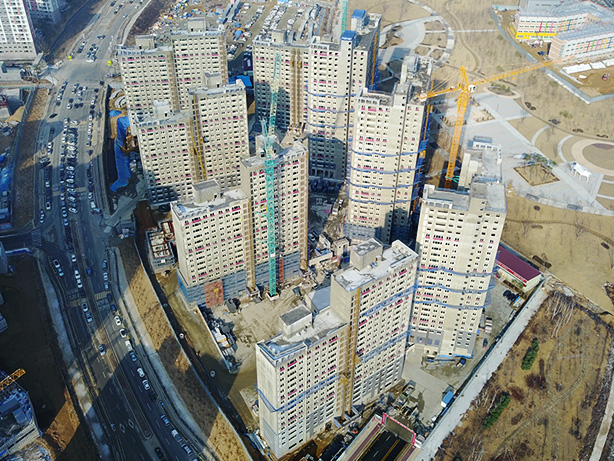

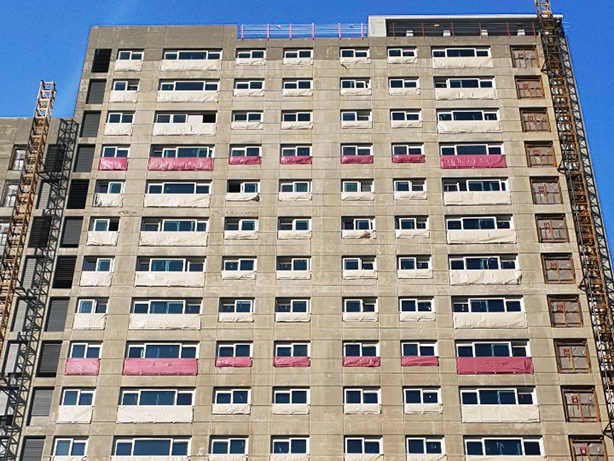

100.00%

2020.01

※ 본 현장 사진은 19년 12월 기준입니다.

▣ 부대토목공사 및 조경공사
- 작업 완료
- 청소 및 손보기 진행 중

▣ 마감공사
- 작업 완료
- 청소 및 손보기 진행 중

▣ 가구공사
- 작업 완료
- 청소 및 손보기 진행 중

▣ 인테리어공사
- 작업 완료
- 청소 및 손보기 진행 중

▣ 전기/설비공사
- 작업 완료
- 청소 및 손보기 진행 중

2019.12

※ 본 현장 사진은 11월 기준입니다.

▣ 부대 토목공사 및 조경공사
- 작업완료
- 청소 및 손보기 진행 중

▣ 가구공사
- 작업완료
- 청소 및 손보기 진행 중

▣ 인테리어공사
- 작업완료
- 청소 및 손보기 진행 중

▣ 전기/설비공사
- 작업완료
- 청소 및 손보기 진행 중

2019.11

※ 본 현장 사진은 10월 기준입니다.

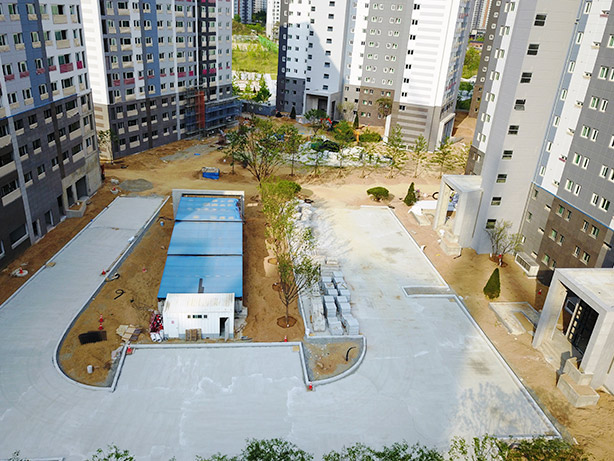

▣ 부대토목공사 및 조경공사

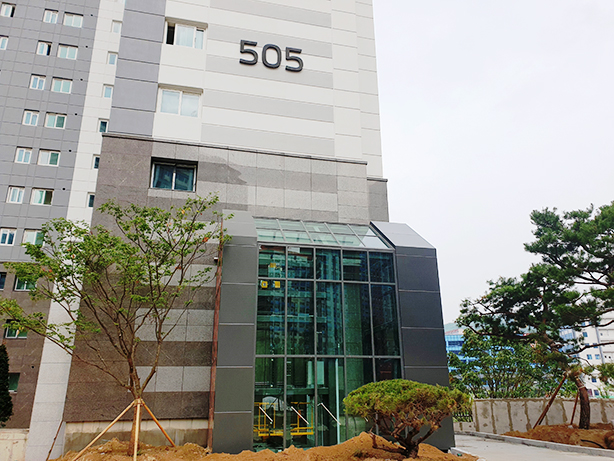

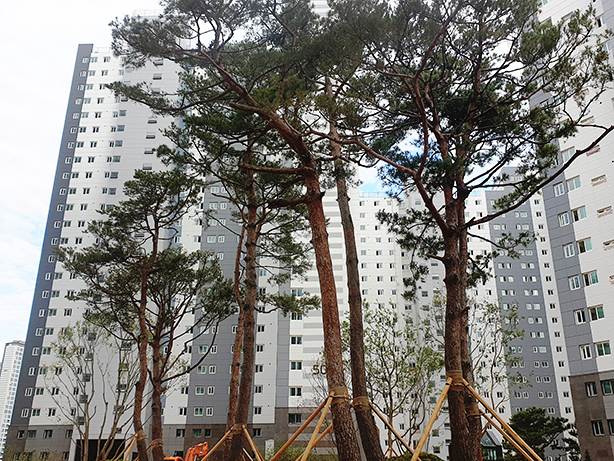

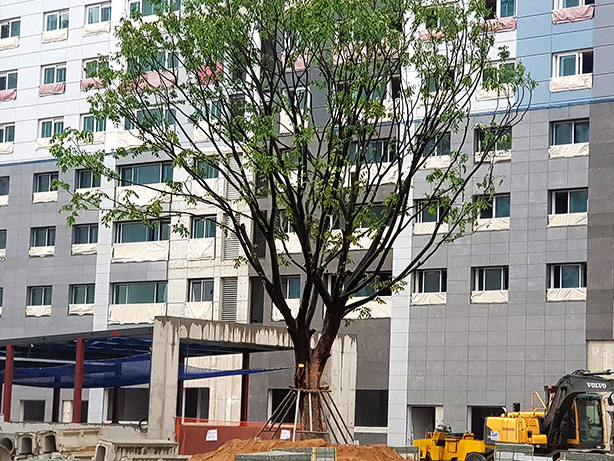

- 교목 식재 작업 완료
- 잔디 식재 작업 진행 중
- 경계석 마감 작업 진행 중
- 보도블럭 마감 작업 진행 중

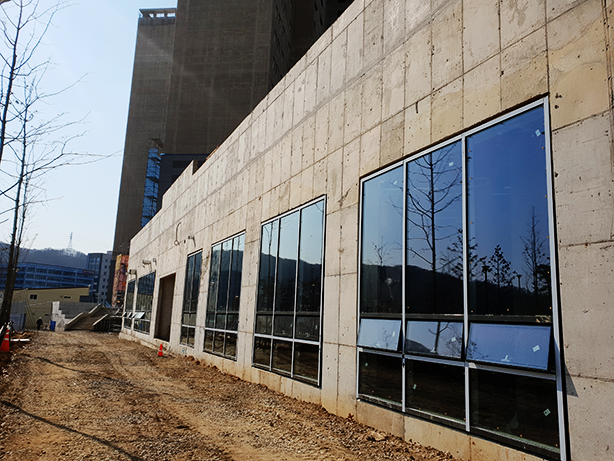

▣ 마감공사

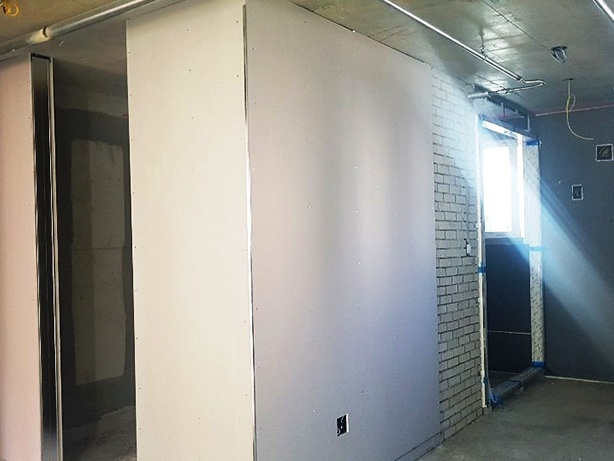

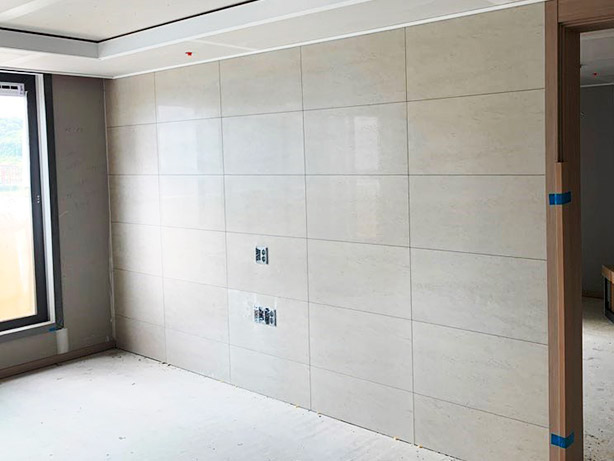

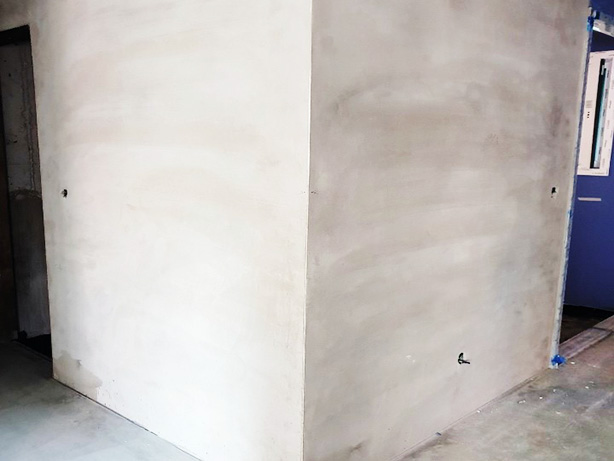

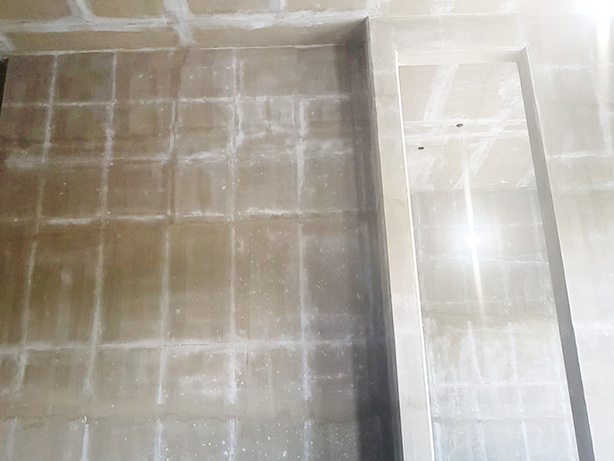

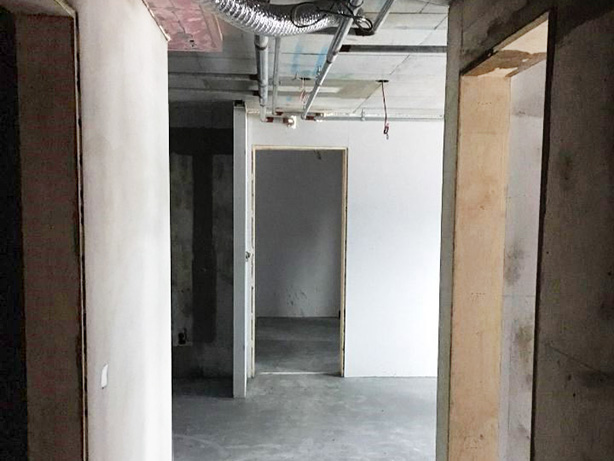

- 벽체 정배 작업 완료

- 마루판공사 시공 완료
- 세대 내부 도장 마감 작업 완료
- 시스템가구 설치 완료
- 현관 및 세대 문짝 설치 완료

▣ 가구공사
- 일반가구 도어 설치 완료
- 욕실내부 욕실장 설치 완료

▣ 인테리어공사

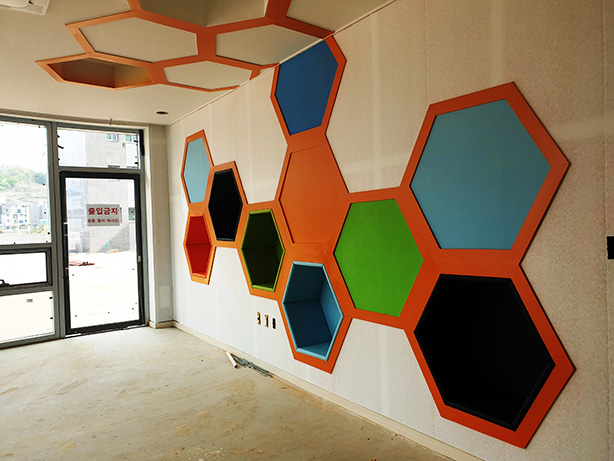

- 부속동 내부 청소 진행 중

▣ 전기/설비공사
- 보일러 하부 배관 카바 설치 작업 중
- 외부 도시가스 배관 작업 중
- 등기구, 배선기구 설치 중
- 옥외 보안등 설치 작업 중

2019.10

※ 본 현장 사진은 09월 기준입니다.

▣ 부대토목공사 및 조경공사
- 교목 식재 작업 진행 중
- 포장 기초타설 작업 진행 중
- 경계석 설치 작업 진행 중

▣ 마감공사
- 벽체 정배 작업 완료
- 마루판공사 시공 완료
- 세대 내부 도장 마감 작업 진행 중
- 시스템가구 설치 진행 중
- 현관 및 세대 문짝 설치 진행 중

▣ 가구공사
- 일반가구 도어 설치 진행 중
- 욕실내부 욕실장 설치 완료

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 보일러 하부 배관 카바 설치 진행 중
- 단지 외부 도시가스 배관 연결 작업 중
- 등기구 및 배선기구 설치 작업 중
- 옥외 보안등 설지 작업 중

2019.09

※ 본 현장 사진은 08월 기준입니다.

▣ 부대토목공사 및 조경공사
- 교목 식재 작업 진행 중
- 포장 기초타설 작업 진행 중
- 경계석 설치 작업 진행 중

▣ 마감공사
- 벽체 정배 작업 진행 중

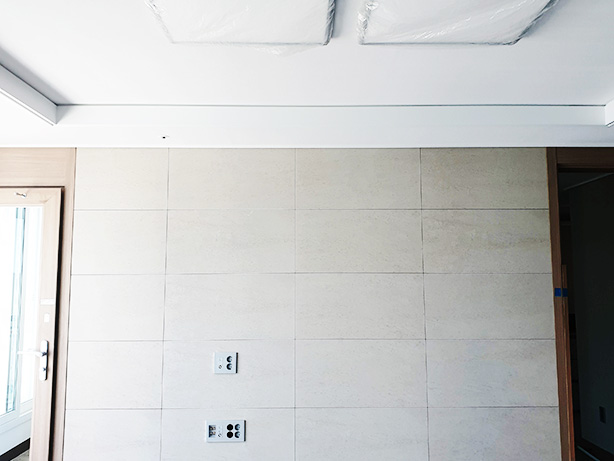

- 마루판공사 시공 완료
- 세대 내부 도장 마감 작업 진행 중

▣ 가구공사
- 일반가구 도어 설치 중
- 욕실내부 욕실장 설치 중

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- APT 엘리베이터공사 완료

2019.08

※ 본 현장 사진은 07월 기준입니다.

▣ 부대토목공사 및 조경공사
- 교목 식재 작업 진행 중
- 포장 기초타설 작업 진행 중

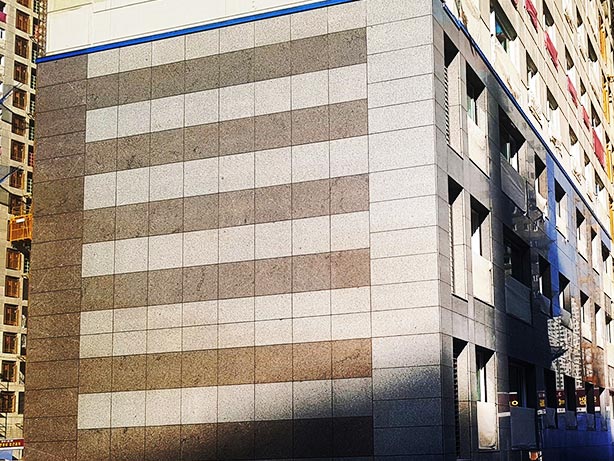

▣ 마감공사
- 천정도배 작업 완료, 벽체 초배지 작업 진행 중
- 마루판공사 바닥 그라인더 및 마루판 시공 중
- 세대 내부 도장 마감 작업 진행 중

▣창호공사

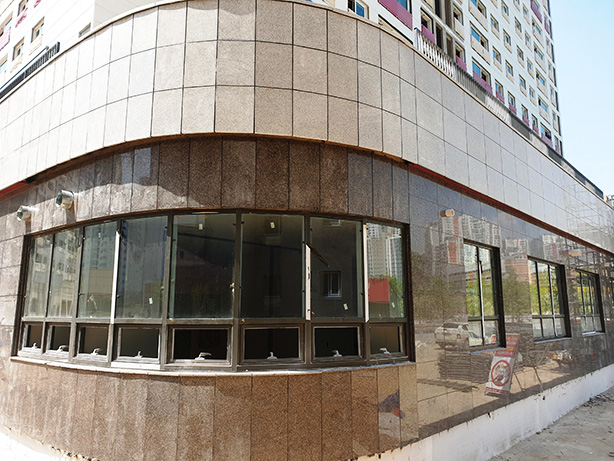

- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 가구공사
- 일반가구 도어 설치 중
- 욕실내부 욕실장 설치 중

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- APT 엘리베이터공사 완료

2019.07

※ 본 현장 사진은 06월 기준입니다.

▣ 부대토목공사 및 조경공사
- 단지 내 우오수관로 작업 진행 중
- 교목 식재 작업 진행 중
- 포장 기초타설 작업 진행 중

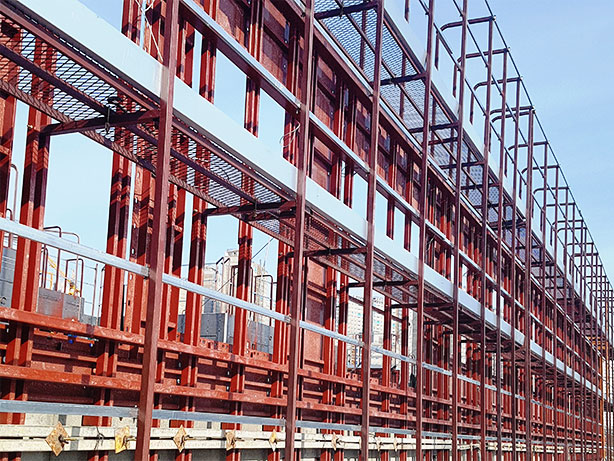

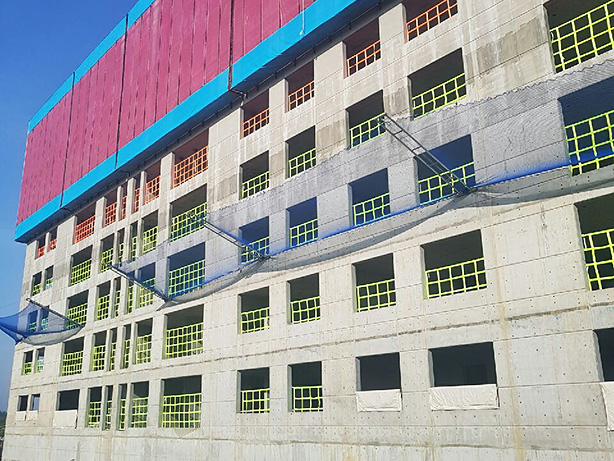

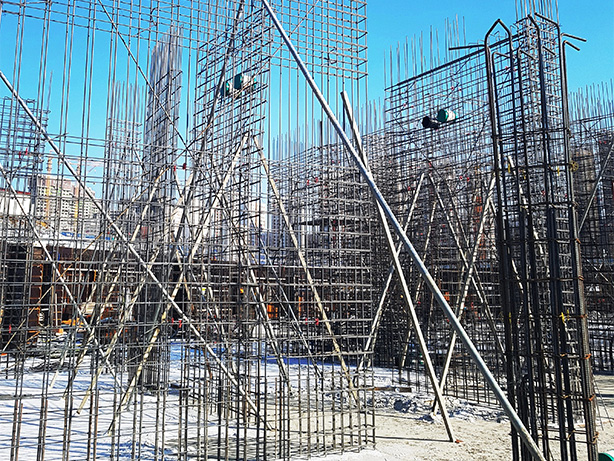

▣ 골조공사
- 전체 완료

▣ 마감공사
- 천정도배 작업 진행 중
- 세대 욕실 및 발코니 바닥타일 작업 진행 중
- 세대 욕실 및 주방 벽타일 작업 완료
- 외벽 도장 정벌 작업 완료
- 세대 발코니 및 공용부 도장 작업 진행 중
- 마루판 바탕면 정리 작업 진행 중

▣창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 내장공사

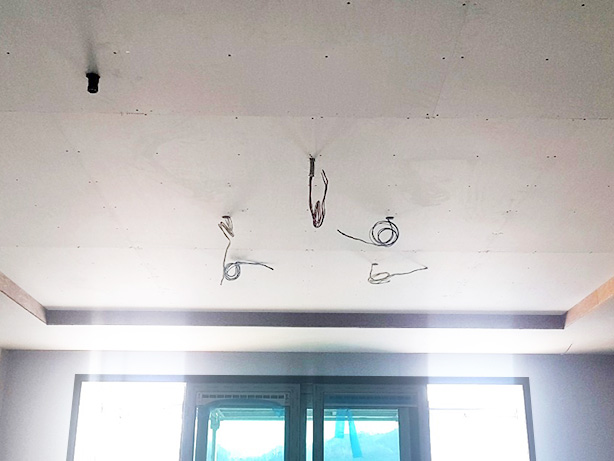

- 천정석고 작업 완료

▣ 가구공사
- 일반가구 드레스룸, 침실 바디 설치 완료, 신발장 설치 진행 중
- 주방가구 설치 완료

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- APT 엘리베이터공사 완료

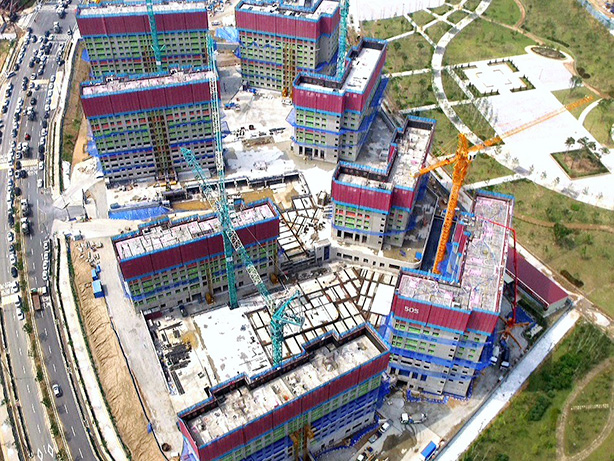

2019.06

※ 본 현장 사진은 05월 기준입니다.

▣ 부대토목공사 및 조경공사

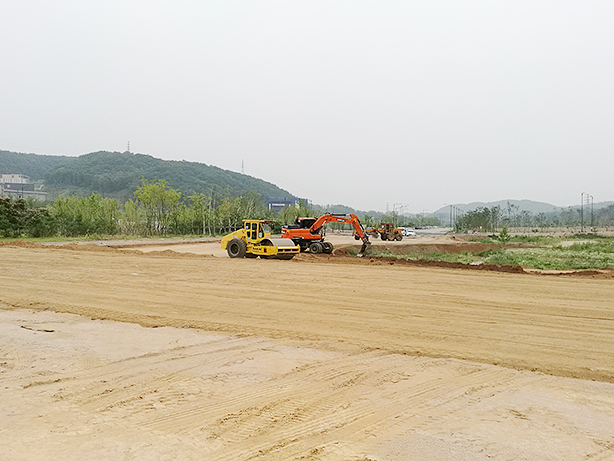

- 되메우기 완료
- 자갈 포설 및 성토 작업 진행 중
- 단지 내 우오수관로 작업 진행 중
- 교목 식재 작업 진행 중

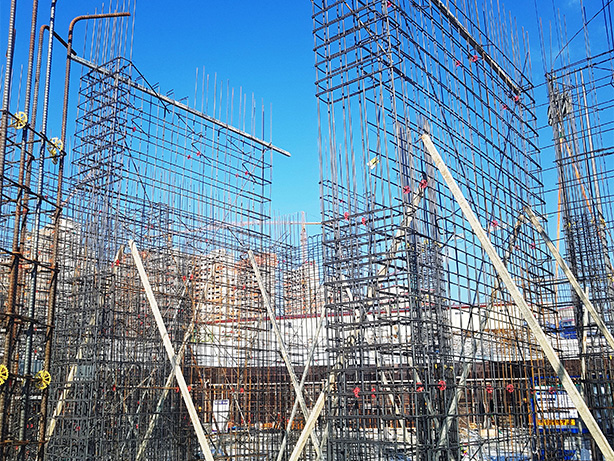

▣ 골조공사
- 전체 완료

▣ 습식공사

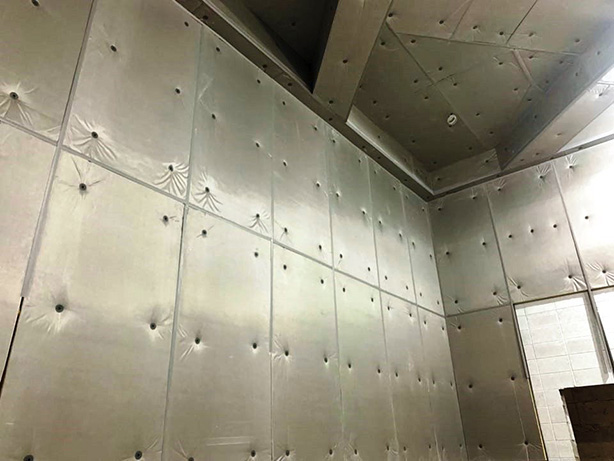

- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 CRC 판넬 작업 진행 중
- 천정도배 샌딩 작업 진행 중
- 세대 욕실 및 발코니 바닥타일 작업 진행 중
- 세대 욕실 및 주방 벽타일 작업 완료
- 외벽 도장 정벌 작업 완료

▣창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 내장공사

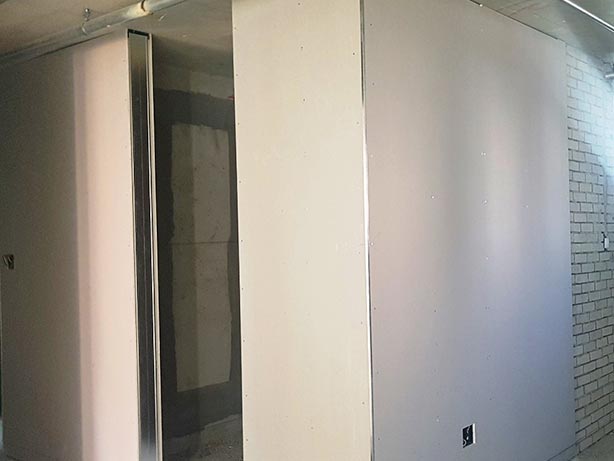

- 천정석고 작업 완료
- 몰딩 2차 작업 진행 중

▣ 가구공사
- 일반가구 바디 설치 중
- 주방가구 바디 설치 완료, 도어 설치 진행 중

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- APT 엘리베이터공사 완료

2019.05

※ 본 현장 사진은 04월 기준입니다.

▣ 부대토목공사 및 조경공사
- 되메우기 완료
- 자갈 포설 및 성토 작업 진행 중
- 단지 내 우오수관로 작업 진행 중
- 완충녹지구간 자연석 쌓기 작업 진행 중

▣ 골조공사
- 전체 완료

▣ 습식공사
- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 CRC 판넬 작업 진행 중
- 세대 욕실타일 작업 완료
- 주방 벽타일, 계단타일 작업 진행 중
- 외벽 도장 초벌 작업 완료

▣창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 내장공사
- 천정석고 작업 완료
- 몰딩 작업 진행 중

▣ 가구공사
- 일반가구, 주방가구 바디 설치 중

▣ 인테리어공사
- 부속동 내부 마감 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- 엘리베이터공사 완료

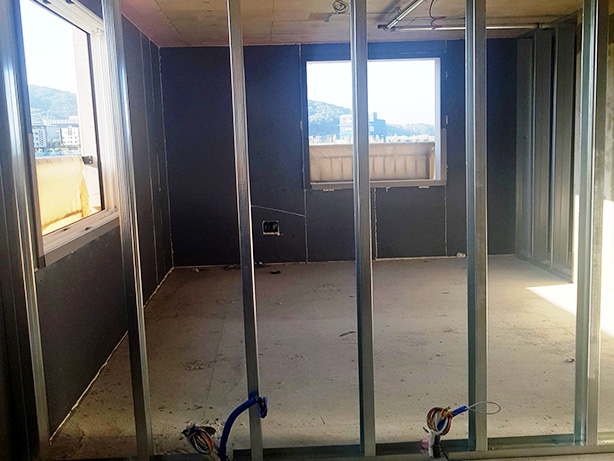

2019.04

※ 본 현장 사진은 03월 기준입니다.

▣ 토공사 및 부대토목공사
- 되메우기 완료
- 자갈 포설 및 성토 작업 진행 중
- 단지 내 우오수관로 작업 진행 중

▣ 건축공사

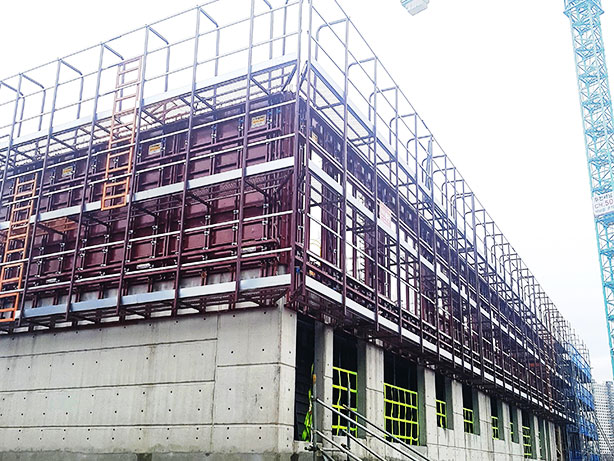

- 골조 작업 전체 완료

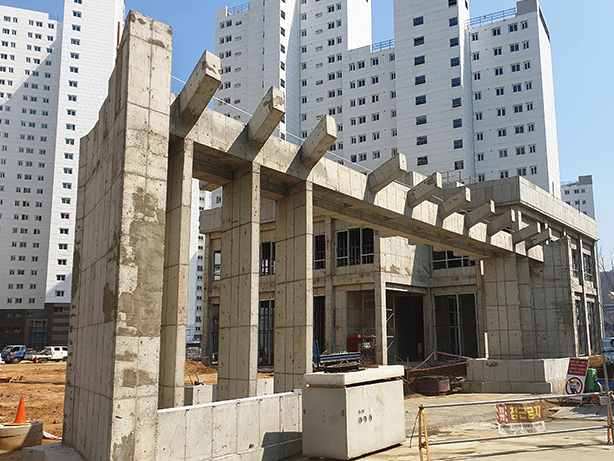

▣ PC공사
- 주차장 설치 완료
- 전 동 옥상 조형물 설치 완료
- 동출입구 석재 작업 진행 중

▣ 습식공사
- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 CRC 판넬 작업 진행 중
- 세대 욕실, 주방, 벽타일, 계단타일 작업 진행 중
- 외벽 도장 초벌 작업 진행 중

▣ 창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 내장공사
- 천정석고 작업 완료
- 몰딩 작업 진행 중

▣ 가구공사
- 일반가구, 주방가구 바디 설치 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- 엘리베이터공사 진행 중

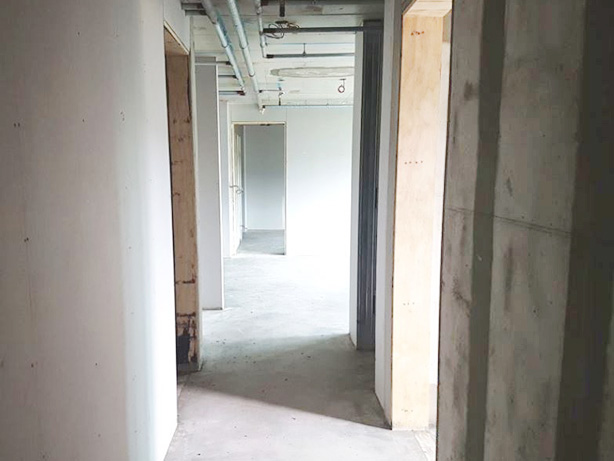

2019.03

※ 본 현장 사진은 02월 기준입니다.

▣ 토공사
- 되메우기 완료

▣ 건축공사

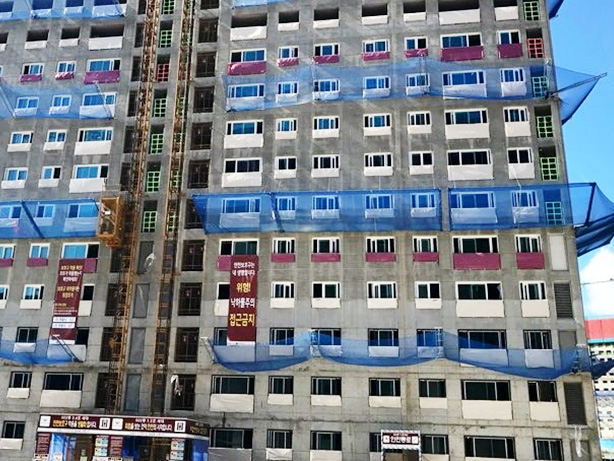

- 지하층 및 아파트 골조 작업 완료
- 상가 옥탑층 타설 완료
- 아파트 문주 골조 작업 중

▣ PC공사
- 주차장 설치 완료
- 전 동 옥상 조형물 설치 완료

▣ 습식공사
- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 방수작업 완료

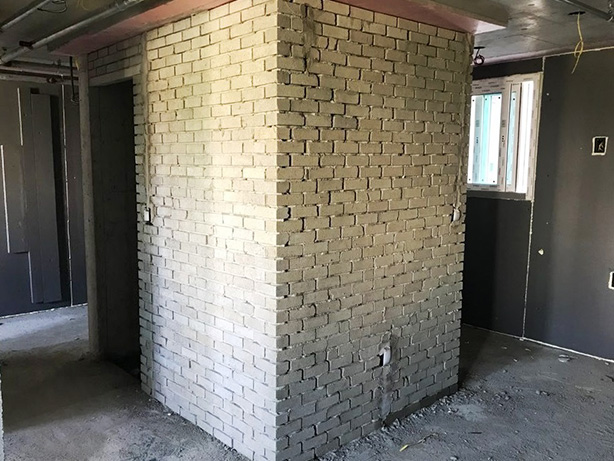

- 지하주차장 블럭 및 세대 조적 작업 완료

▣창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창틀 작업 완료

▣ 내장공사

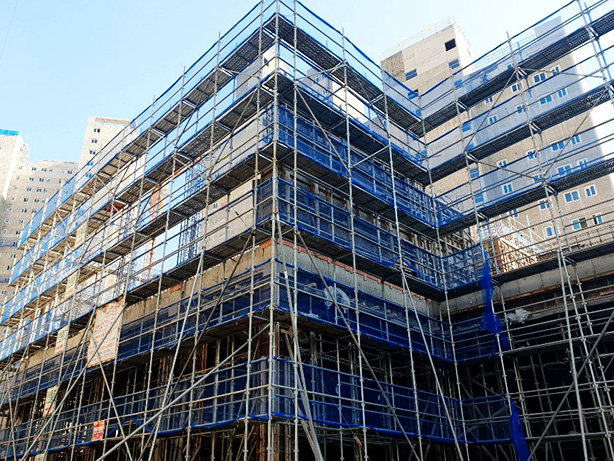

- 각 동 내부 천정작업 진행 중
- 각 동 내부 벽타일 작업 진행 중
- 각 동 내부 경량벽체 작업 완료

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- 엘리베이터공사 진행 중

▣ 부대토목공사
- 단지 내 우오수관로 작업 진행 중
- 자갈 포설 및 성토 작업 진행 중

2019.02

※ 본 현장 사진은 01월 기준입니다.

▣ 토공사
- 되메우기 완료

▣ 건축공사
- 지하층 및 아파트 골조작업 완료
- 상가 2F 골조 작업 진행 중

▣ PC공사
- 주차장 설치 완료
- 전 동 옥상 조형물 설치 완료

▣ 습식공사
- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 방수작업 완료
- 지하주차장 블럭 및 세대 조적 작업 완료

▣ 창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창호 틀 작업 완료

▣ 내장공사
- 각 동 내부 천정작업 진행 중
- 각 동 내부 경량벽체 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- 엘리베이터공사 진행 중

▣ 부대토목공사
- 단지 내 우오수관로 작업 진행 중

2019.01

※ 본 현장 사진은 18년 12월 기준입니다.

▣ 토공사
- 되메우기 완료

▣ 건축공사
- 지하층 및 아파트 골조작업 완료
- 상가 2F 골조 작업 진행 중

▣ PC공사
- 주차장 설치 완료
- 전 동 옥상 조형물 설치 완료

▣ 습식공사
- 지하주차장 및 세대, 공용부 면처리 완료
- 세대 방수작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중

▣창호공사
- 전 동 창짝 설치 완료
- 세대 내부 창호 작업 진행 중

▣ 내장공사
- 각 동 내부 천정작업 진행 중
- 각 동 내부 경량벽체 작업 진행 중

▣ 전기/설비공사
- 지하주차장 급배수, 소화배관 작업 중
- 도시가스 입생배관 작업 중
- 엘리베이터공사 진행 중

▣ 부대토목공사
- 단지 내 우오수관로 작업 진행 중

2018.12

※ 본 현장 사진은 11월 기준입니다.

▣ 토공사
- 구조물 측벽 및 완충녹지 되메우기 진행 중

▣ 건축공사
- 지하주차장 및 전 동 기준층 골조 완료
- 506동 옥탑 2층 골조작업 진행 중

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 완료
- 501,502,503,504,505,508동 옥상 조형물 설치 완료

▣ 습식공사
- 각 동 내,외부 면처리작업 진행 중
- 세대 방수작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중

▣창호공사
- 아파트 내,외부 창호공사 진행 중

▣ 내장공사
- 각 동 내부 단열작업 진행 중
- 각 동 내부 천정작업 진행 중
- 각 동 내부 경량벽체 작업 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중
- 501,502,508동 엘리베이터 레일작업 완료

▣ 부대토목공사
- 단지 내 우오수관로 작업 진행 중

2018.11

※ 본 현장 사진은 10월 기준입니다.

▣ 토공사
- 구조물 측벽 및 완충녹지 되메우기 진행 중

▣ 건축공사
- 501동 골조완료, 502동 골조완료
- 503동 옥탑1층 골조완료, 504동 옥탑1층 골조완료
- 505동 골조완료, 506동 24층 골조완료
- 507동 25층 골조완료, 508동 골조완료

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 완료
- 501,502,508동 옥상 조형물 설치 완료

▣ 습식공사

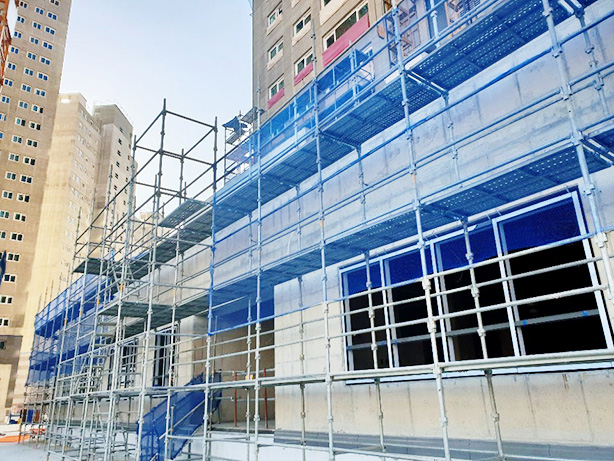

- 각 동 외부 기준층 면처리작업 진행 중
- 지하주차장 지붕층 방수 작업 진행 중
- 세대 방수작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중

▣창호공사
- 아파트 내,외부 창호공사 진행 중

▣ 내장공사
- 각 동 내부 먹메김, 단열작업 진행 중
- 각 동 내부 석고작업 진행 중
- 각 동 내부 경량벽체 작업 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중
- 501,502,508동 E/V 자재반입 완료

2018.10

※ 본 현장 사진은 09월 기준입니다.

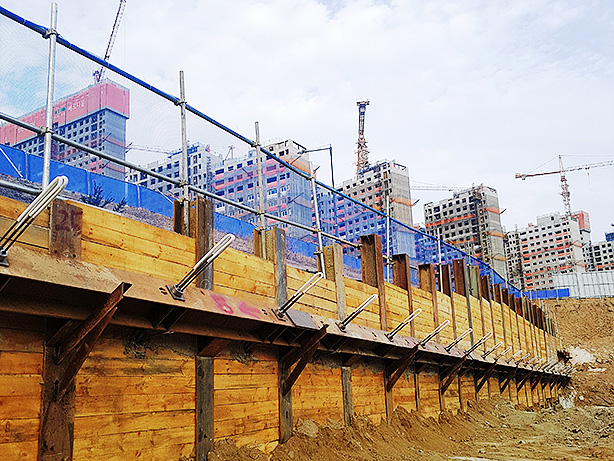

▣ 토공사
- 서측 완충녹지 및 501,508동 북측 되메우기 진행 중

▣ 건축공사
- 501동 옥탑1층 골조완료, 502동 옥탑1층 골조완료
- 503동 17F 골조완료, 504동 19F 골조완료
- 505동 23F 골조완료, 506동 19F 골조완료
- 507동 19F 골조완료, 508동 옥탑1층 골조완료

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 완료

▣ 습식공사

- 각 동 외부 기준층 면처리작업 진행 중

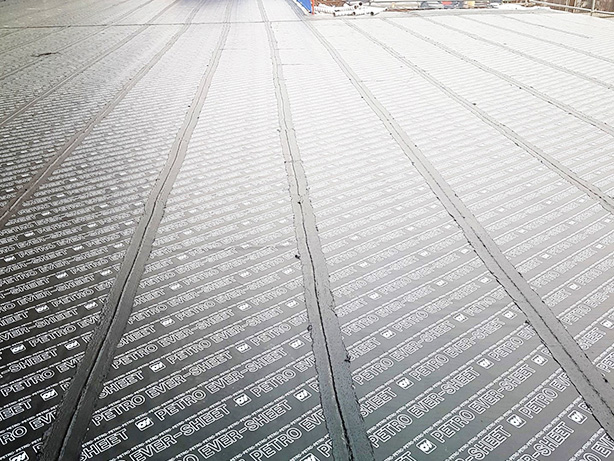

- 지하주차장 지붕층 방수 작업 진행 중
- 세대 방수작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중
- 세대 먹메김, 단열 작업 진행 중

▣창호공사
- 기준층 외부 PL 창틀 진행 중

▣ 내장공사
- 각 동 내부 단열작업 진행 중
- 각 동 내부 석고작업 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중

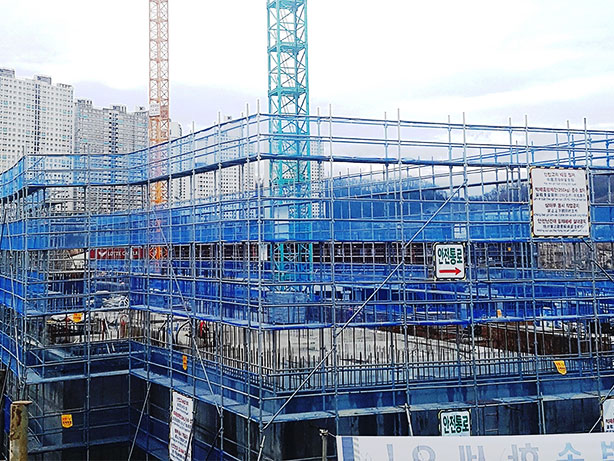

2018.09

※ 본 현장 사진은 08월 기준입니다.

▣ 토공사
- 서측 완충녹지 및 501,508동 북측 되메우기 진행 중

▣ 건축공사

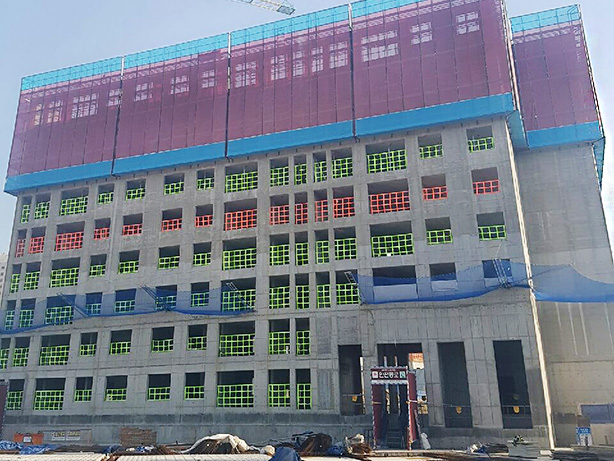

- 501동 17F 골조완료, 502동 19F 골조완료
- 503동 14F 골조완료, 504동 16F 골조완료
- 505동 20F 골조완료, 506동 16F 골조완료
- 507동 17F 골조완료, 508동 17F 골조완료

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 작업 중

▣ 습식공사
- 각 동 외부 기준층 면처리작업 진행 중
- 지하주차장 지붕층 방수 작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중
- 세대 먹메김, 단열 작업 진행 중

▣창호공사
- 기준층 외부 PL 창틀 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중

2018.08

※ 본 현장 사진은 07월 기준입니다.

▣ 토공사
- 서측 완충녹지 및 501,508동 북측 되메우기 진행 중

▣ 건축공사

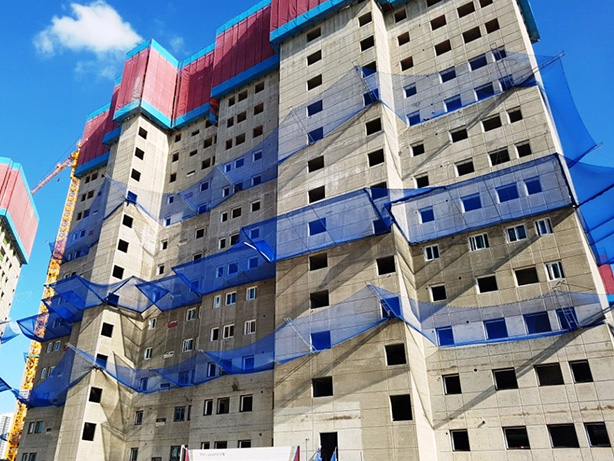

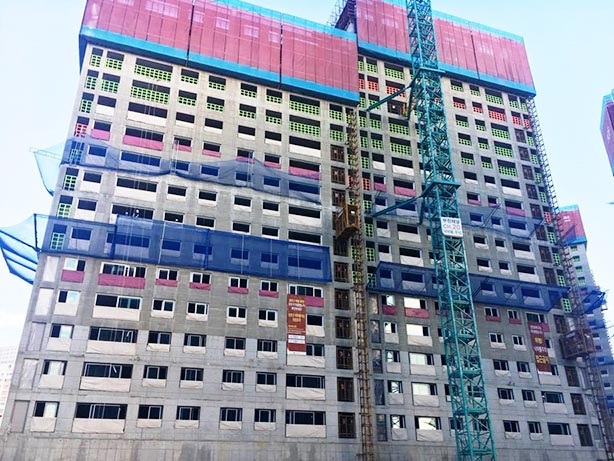

- 501동 15F 골조완료, 502동 17F 골조완료
- 503동 12F 골조완료, 504동 14F 골조완료
- 505동 17F 골조완료, 506동 12F 골조완료
- 507동 15F 골조완료, 508동 15F 골조완료

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 작업 중

▣ 습식공사
- 각 동 외부 기준층 면처리작업 진행 중
- 지하주차장 지붕층 방수 작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중

▣창호공사
- 기준층 외부 PL 창틀 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중

2018.07

※ 본 현장 사진은 06월 기준입니다.

▣ 토공사
- 서측 완충녹지 및 501,508동 북측 되메우기 진행 중

▣ 건축공사

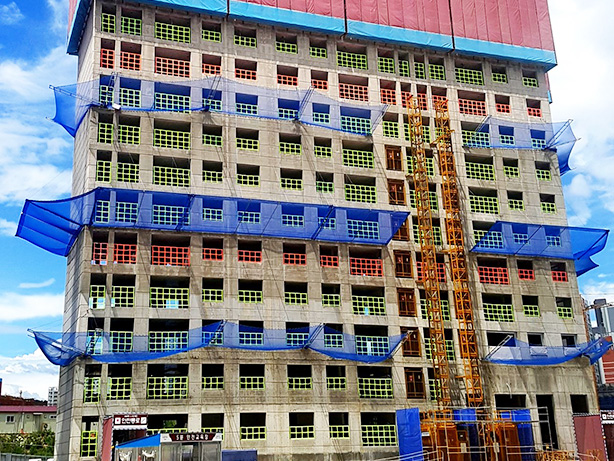

- 501동 12F 골조완료, 502동 14F 골조완료
- 503동 8F 골조완료, 504동 10F 골조완료
- 505동 13F 골조완료, 506동 9F 골조완료
- 507동 10F 골조완료, 508동 13F 골조완료

▣ PC공사
- 주차장 기둥 및 슬라브 반입 및 설치 작업 중

▣ 습식공사
- 각 동 외부 기준층 면처리작업 진행 중
- 지하주차장 지붕층 방수 작업 진행 중
- 지하주차장 블럭 및 세대 조적 작업 진행 중

▣창호공사
- 기준층 외부 PL 창틀 진행 중

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업 중

2018.06

※ 본 현장 사진은 05월 기준입니다.

▣ 토공사
- 서측 완충녹지 및 501,508동 북측 되메우기 진행 중

▣ 건축공사
- 501동 7F 골조완료, 502동 9F 골조완료
- 503동 3F 골조완료, 504동 5F 골조완료
- 505동 8F 골조완료, 506동 3F 골조완료
- 507동 5F 골조완료, 508동 9F 골조완료
- 제 1주차장 구간 PC기둥 및 슬라브 설치 완료

▣ PC공사
- 제 1주차장 구간PC기둥 및 슬라브 설치 완료

▣ 습식공사
- 각 동 외부 기준층 면처리작업
- 501~504동 구간 주차장 지붕층 방수 작업

▣ 전기/설비공사
- 각 동 기준층 벽체 및 바닥 배관 설치 작업

2018.05

※ 본 현장 사진은 04월 기준입니다.

▣ 토공사

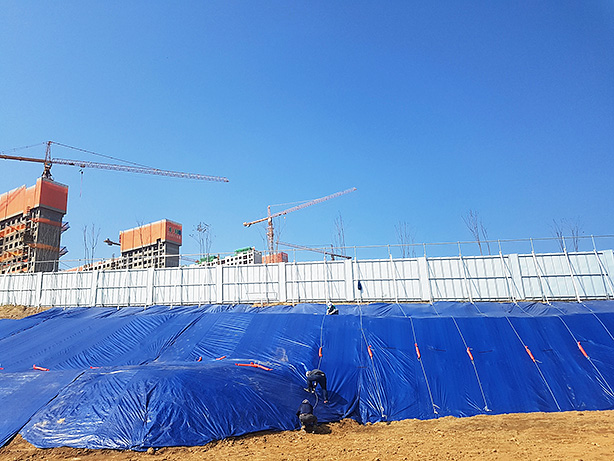

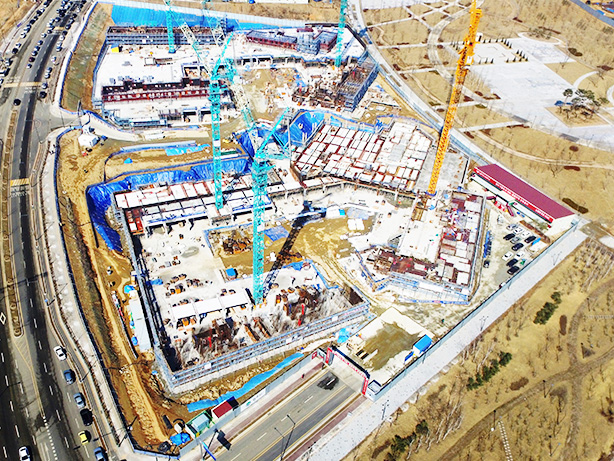

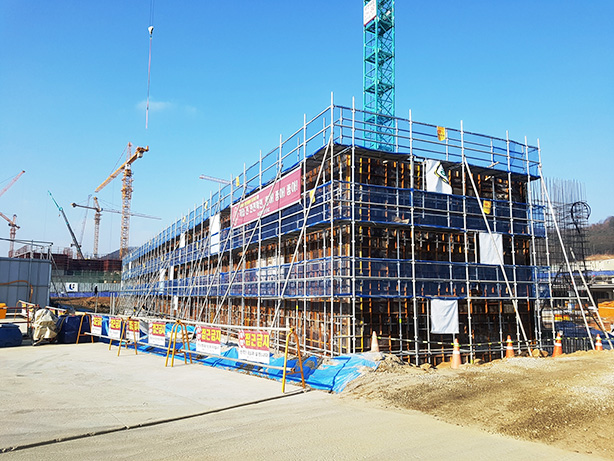

- 가시설 해체 완료 및 측벽부 되메우기 진행 중

▣ 건축공사

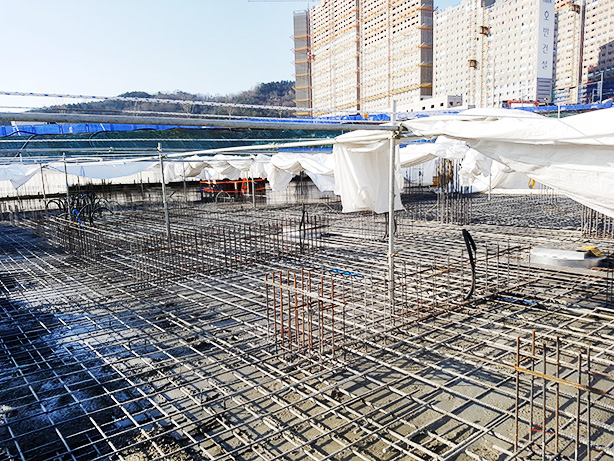

- 501동 4F 벽체 철근 작업, 502동 6F 슬라브 철근 작업
- 503동 B1F 타설완료, 504동 2F 벽체 철근 작업
- 505동 4F 알폼 작업, 506동 1F 벽체 철근 작업
- 507동 1F 타설완료, 508동 6F 벽체 철근 작업
- 잔여 주차장 기초 일부 타설 완료

▣ 전기/설비공사
- 주차장 B2~6F 벽체 및 바닥 배관 설치 작업

2018.04

※ 본 현장 사진은 03월 기준입니다.

▣ 건축공사
- 501동, 505동 갱폼설치 완료
- 502동, 508동 2F 타설완료
- 505동 1F 알폼 세팅완료
- 503, 4, 6, 7동 B1F 지하주차장 형틀작업
- 504, 7동 주변주차장 철근배근

▣ PC공사
- 503, 4, 5동 주차장 자재 반입 및 설치

▣ 전기/설비공사
- 주차장 B2~2F벽체 및 바닥 배관 설치 작업

2018.03

※ 본 현장 사진은 02월 기준입니다.

▣ 건축공사

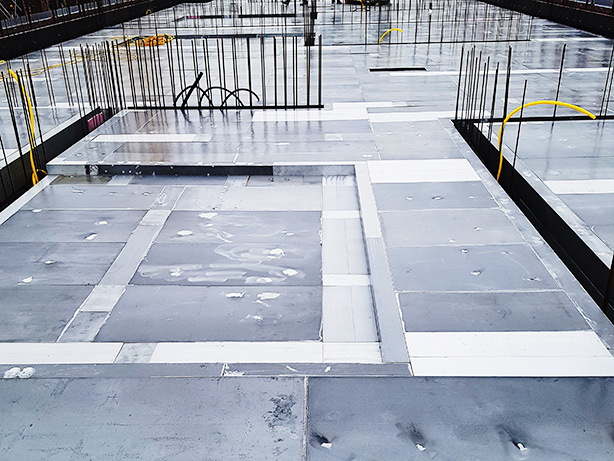

- 전동 기초타설 완료
- 501동 알폼세팅 중
- 502동 508동 갱폼 반입 및 설치

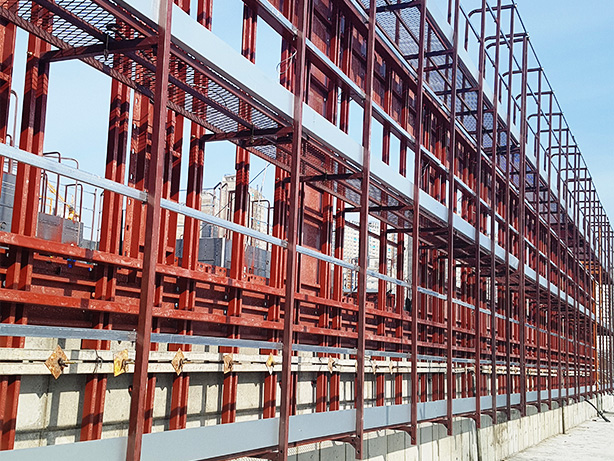

- 503, 4, 5, 6, 7동 지하주차장 형틀작업
- 501동, 502동, 505동, 508동 주변주차장 슬라브 타설완료

▣ PC공사
- 503, 4, 7동 주차장 자재 반입 및 설치

▣ 전기/설비공사
- 주차장 B2~1F벽체 및 바닥 배관 설치 작업

2018.02

※ 본 현장 사진은 01월 기준입니다.

▣ 가설공사
- 타워크레인 #1, #2, #4, #5 설치완료, TC #3호 1월 중 설치예정

▣ 토공 및 가시설 공정률
- 전동 터파기 완료, 장비동선구간 터파기 및 되메우기 공사 실시예정

▣ 파일공사

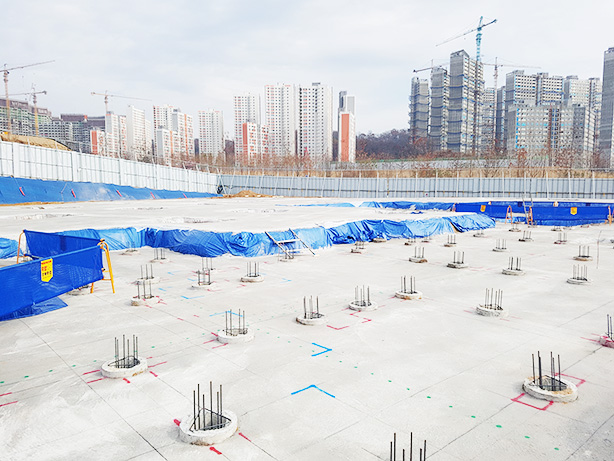

- 전체 본항타 완료

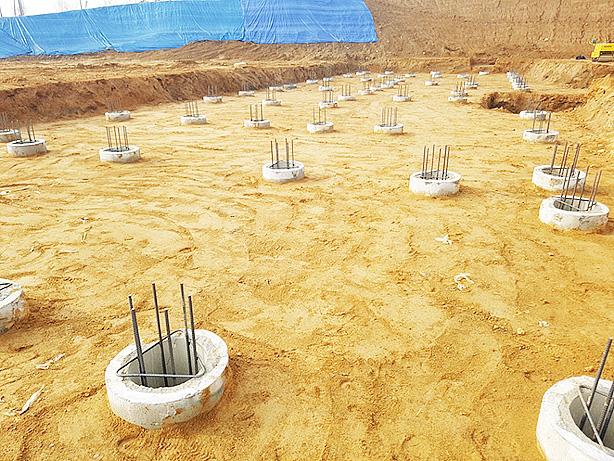

▣ 건축공사(골조)

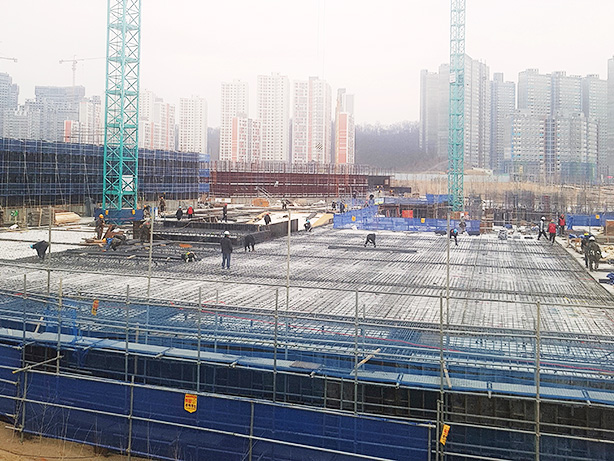

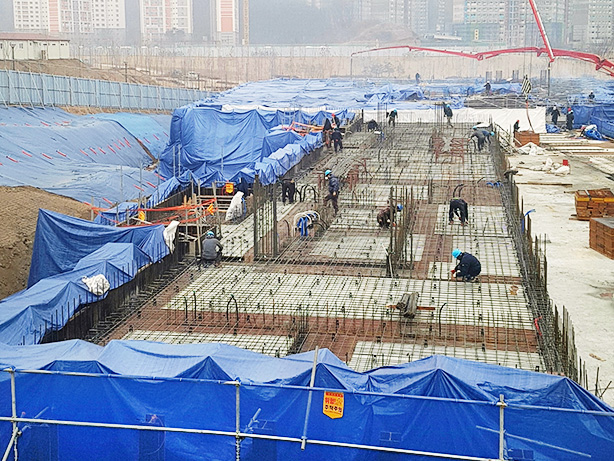

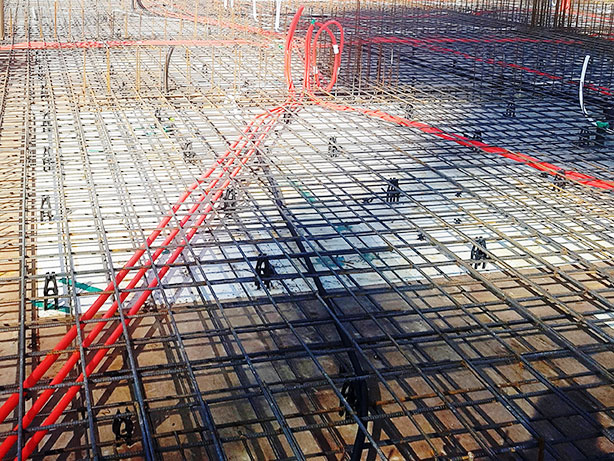

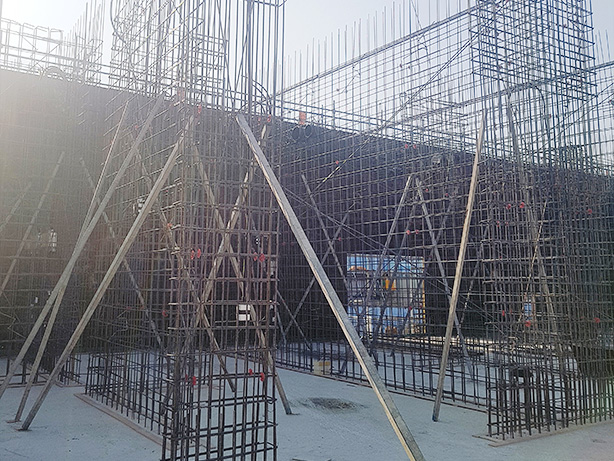

- 전동 기초타설 완료, 507동 기초 2차타설 준비 중
- 501동, 502동, 503동, 505동, 506동, 507동, 508동 지하층 벽체 및 슬라브 철근 및 형틀 작업 실시
- 501동,502동, 508동 PC부재 반입 및 설치
- 501동 주차장 508동 주차장 지붕 타설 완료

2018.01

※ 본 현장 사진은 17년 12월 기준입니다.

▣ 가설공사
- 타워크레인 #1, #2, #4, #5 설치 완료

▣ 토공 및 가시설 공사
- 전동 터파기 완료, 장비동선구간 터파기 및 되메우기 공사 실시 예정

▣ 파일공사

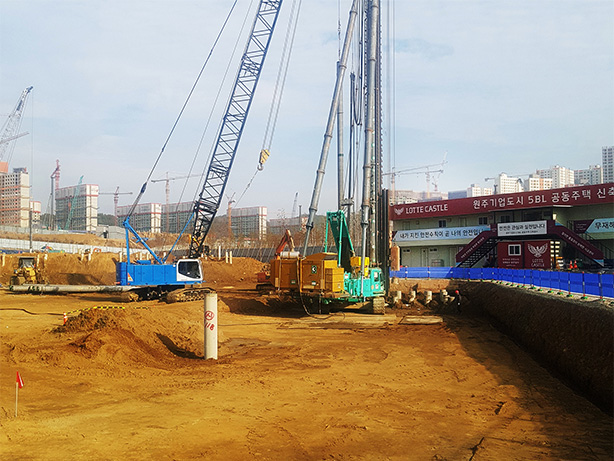

- 전체 본항타 완료

▣ 건축공사 (골조)

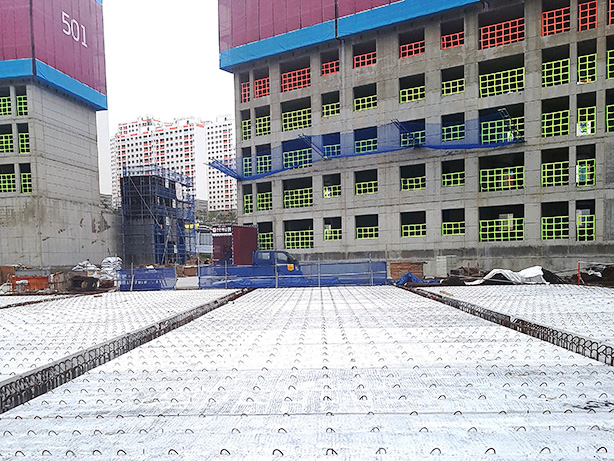

- 501동, 502동, 508동 본동 및 주변주차장 기초 타설 완료
- 501동, 502동, 508동 지하층 벽체 및 슬라브 철근 및 형틀작업 실시
- 507동 기초1차 타설완료, 505동 506동 및 주변주차장 버림타설 완료

2017.12

※ 본 현장 사진은 11월 기준입니다.

▣ 토공 및 가시설 공사
- 가시설 및 E/A 설치완료, Gate#2 램프 형성 및 세륜기 설치 완료
501동, 502동, 505동, 508동 터파기 완료, 주민공동시설 터파기 완료

▣ 파일공사
- 503동 주변주차장 본항타 진행 중

▣ 건축공사
- 501동, 502동, 508동 버림타설 완료, 501동 기초철근 배근 완료

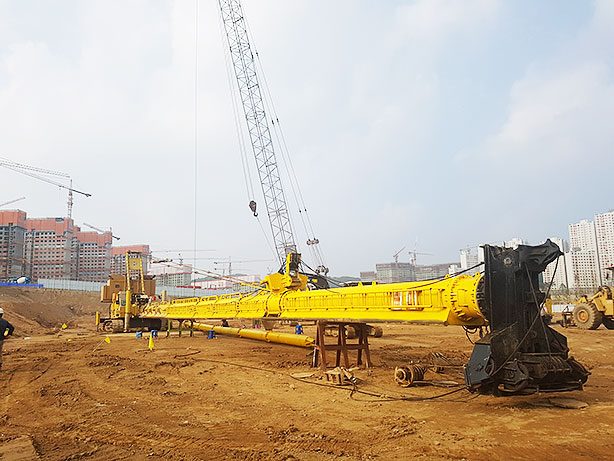

2017.11

※ 본 현장 사진은 10월 기준입니다.

▣ 토공 및 가시설 공사
- 가시설 및 E/A 설치완료, Gate#2 램프 형성, 501동, 505동, 508동 터파기 완료

▣ 파일공사
- 507-8동 주차장 본항타 진행 중, 505동 본항타 진행 중

▣ 건축공사
- TC#1 기초타설

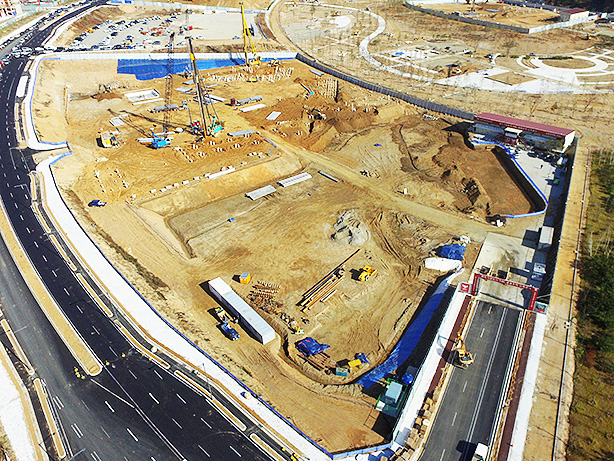

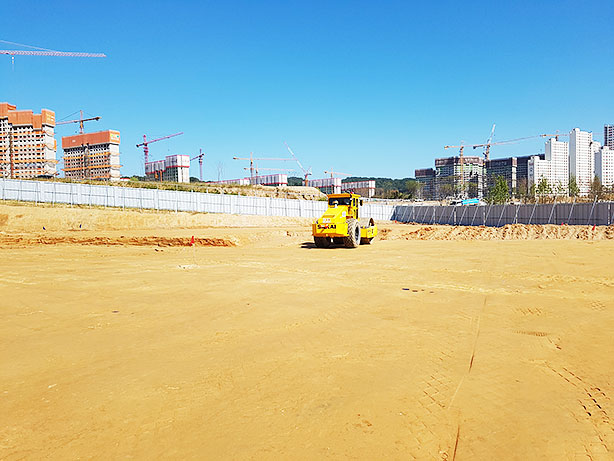

2017.10

※본 현장 사진은 09월 기준입니다.

▣ 토공 및 가시설 공사

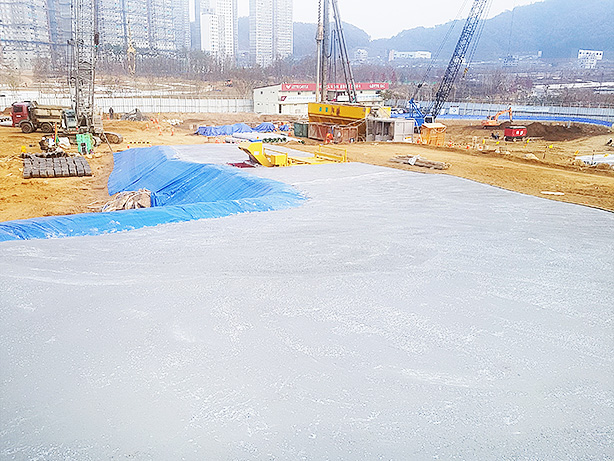

- 501동 연암구간 암 B/K 작업 실시, 터파기 및 가시설 공사 공정 진행율 40.3%

▣ 파일공사
- 507동 본항타 진행 중, 508동 파일공사 종료, 공정 진행율 8.3%

▣ 건축공사
- 골조공사 계약 완료

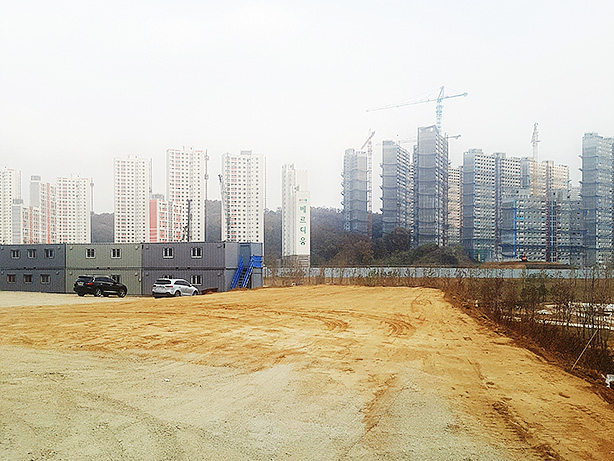

2017.09

※본 현장 사진은 08월 기준입니다.

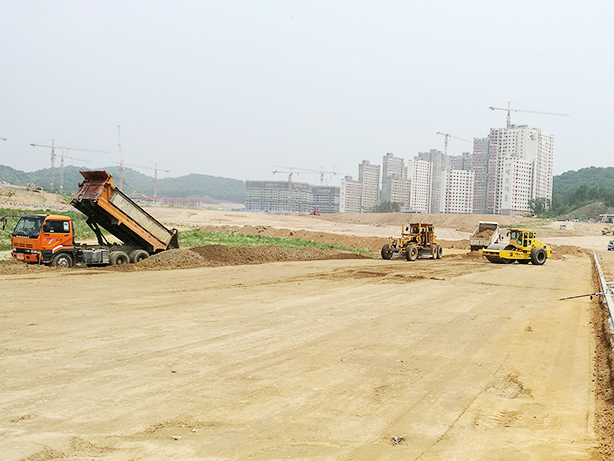

▣ 건축공사
- 가설휀스 3면 설치완료, 가설인프라 구축 중(전기,용수)
- 가설사무실 부지 성토, 정지작업, 가설사무실 축조 완료, 사무실 주변 잡석포설 및 다짐

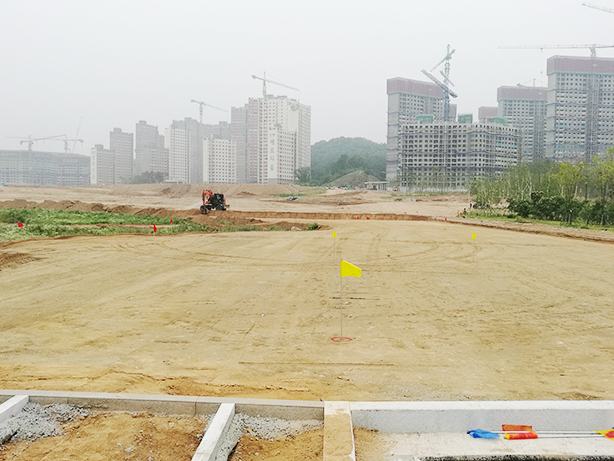

- 토공 및 가시설공사, 파일공사 입찰완료
