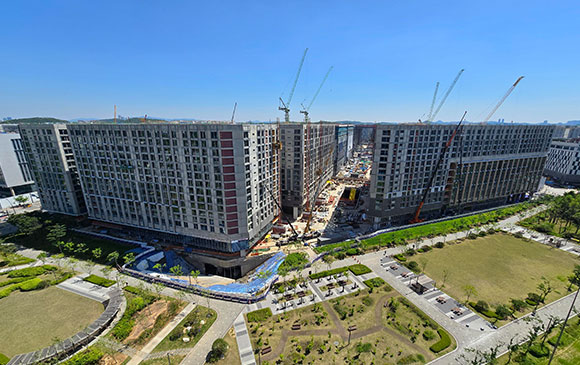

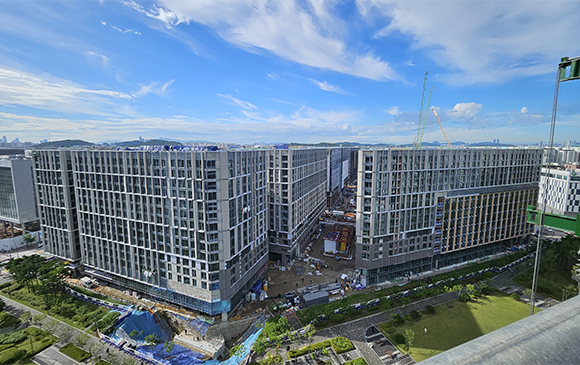

전체공정률
99.6%
2024.07
2024년 07월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
[건축공사]
1. 내부,외부 마감 공사 : 잔손보기 中
[전기공사]
1. 잔손보기 및 E/V 검사 진행 中
[기계공사]
1. 잔손보기 및 장비 시운전 中
[부대토목 및 조경공사]
1. 관로 연결, 교목/관목 식재 및 포장
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
2024.05
2024년 05월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
[건축공사]
1. 내부마감공사
- 습식공사 : 타일공사, 내부석공사 진행 中
- 내장공사 : 경량벽체, 천정 시공 中
- 가구공사 : 일반가구, 주방가구 설치 中
- 수장공사 : 도장공사, 도배공사 진행 中
2. 외장마감공사
- 외벽타일판넬공사 및 커튼월 설치 진행 中
3. 지하주차장 공사
- 무근콘크리트 타설 및 천정뿜칠 공사 진행 中
[전기공사]
1. 세대 전기 입선 및 감지기 입선
2. 지하주차장 케이블 포설
3. E/V, E/S 설치
[기계공사]
1. 각 동 세대 오배수, FCU배관, 소방배관 공사 진행 中
2. 기계실 장비 설치공사 진행 中
3. 지하주차장 배관공사 진행 中
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

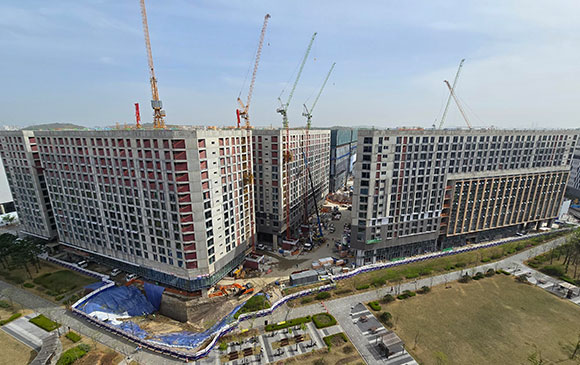

2024.04
2024년 04월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
[건축공사]
1. 내부마감공사
- 습식공사 : 조적,미장,방수,타일공사 진행 中
- 내장공사 : 경량벽체, 천정 시공 中
- 창호공사 : PL창호 설치 中
2. 외장마감공사
- 외벽타일판넬공사 및 커튼월 설치 진행 中
3. 지하주차장 공사
- 블록 시공, 무근콘크리트 타설 및 천정뿜칠 공사 진행 中
[전기공사]
1. 매입배관 및 박스 설치
2. 세대 전기 입선 및 감지기 입선
3. 지하주차장 케이블 포설
[기계공사]
1. 각 동 세대 오배수, FCU배관, 소방배관 공사 진행 中
2. 지하5층 기계실 장비 반입, 가대 및 배관 설치공사 진행 中
3. 지하주차장 배관공사 진행 中
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

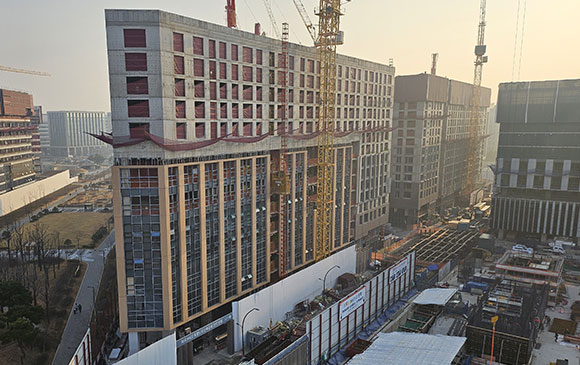

2024.03
2024년 03월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
[건축공사]
1. 내부마감공사
- 습식공사 : 조적,미장,방수,타일공사 진행 中
- 내장공사 : 경량벽체, 천정 시공 中
- 창호공사 : PL창호 설치 中
2. 외장마감공사
- 외벽타일판넬공사 및 커튼월 설치 진행 中
3. 지하주차장 공사
- 블록 시공, 무근콘크리트 타설 및 천정뿜질 공사 진행 中
[전기공사]
1. 매입배관 및 박스 설치
2. 세대 전기 입선 및 감지기 입선
3. 지하주차장 케이블 포설
[기계공사]
1. 각 동 세대 오배수, FCU배관, 소방배관 공사 진행 中
2. 지하5층 기계실 장비 반입, 가대 및 배관 설치공사 진행 中
3. 지하주차장 배관공사 진행 中
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

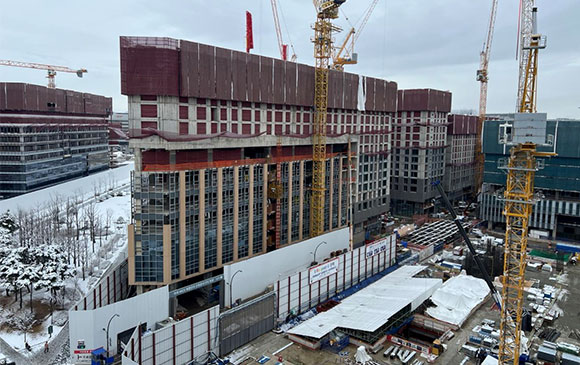

2024.02
2024년 02월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
[건축공사]
1. 내부마감공사
- 습식공사 : 6~9층 조적,미장,방수공사, 3~5층 타일공사 진행 中
- 내장공사 : 6~8층 경량벽체, 천정 시공 中
- 창호공사 : 6~8층 PL창호 설치 中
2. 외장마감공사
- 외벽타일판넬공사 및 커튼월 설치 진행 中
3. 지하주차장 공사
- 블록 시공, 무근콘크리트 타설 및 천정뿜질 공사 진행 中
[전기공사]
1. 매입배관 및 박스 설치
2. 세대 전기 입선 및 감지기 입선
3. 지하주차장 케이블 포설
[기계공사]
1. 각 동 세대 오배수, FCU배관, 소방배관 공사 진행 中
2. 지하5층 기계실 장비 반입 진행 中
3. 지하5층 기계실 가대 및 배관 설치공사 진행 中
4. 지하주차장 지하5층 배관공사 진행 中
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

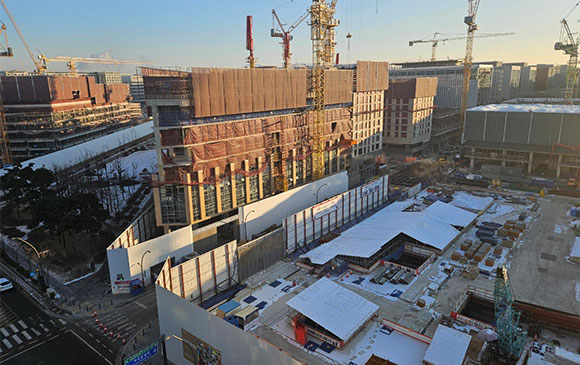

2023.12
2023년 12월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 건축공사
- 골조공사 : 101동 12F, 102~105동 4~10F 진행 中
- 외장마감공사 : 외벽타일판넬공사 및 커튼월 설치 진행 中
- 내장마감공사 : 벽돌 및 경량벽체 설치 진행 中
- 지하주차장 : 블록 시공 및 천정뿜칠 공사 진행 中
2. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
- 지하주차장 각 종 배관 및 덕트 시공
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

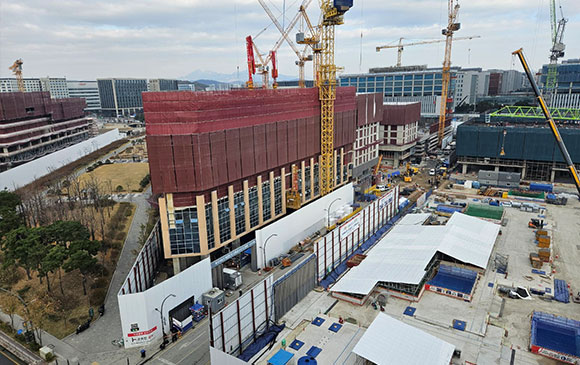

2023.11
2023년 11월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 건축공사
- 골조공사 : 101동 10F, 102~105동 7F 진행 中
- 외장마감공사 : 외벽타일판넬공사 및 커튼월 설치 진행 中
- 내장마감공사 : 벽돌 및 경량벽체 설치 진행 中
- 지하주차장 : 천정뿜칠 공사 진행 中
2. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
- 지하주차장 각 종 배관 및 덕트 시공
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

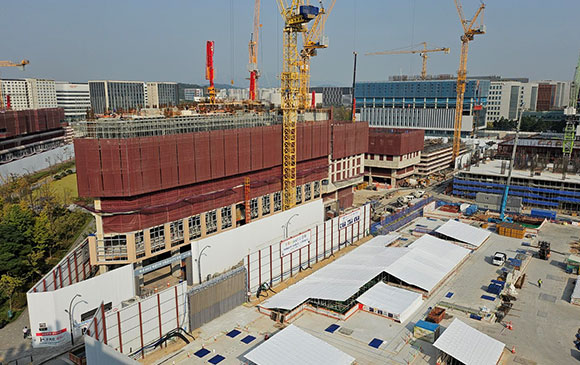

2023.10
2023년 10월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 8F 진행 중, 102~105동 5F 진행 中
- 외장마감공사 : 외벽타일판넬공사 및 커튼월 설치 진행 中
2. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
- 지하주차장 각 종 배관 및 덕트 시공
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

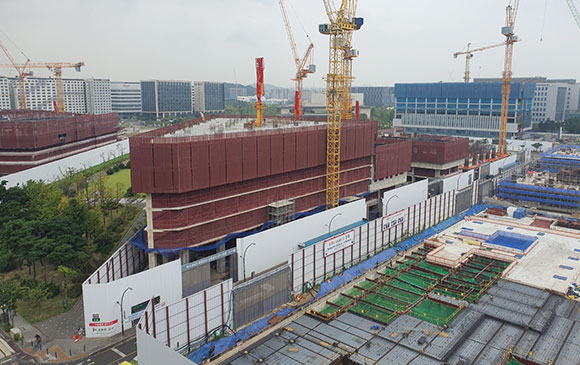

2023.09
2023년 9월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 토사반출 완료.
2. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 8F 진행 중, 102~105동 4F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
- 지하주차장 각 종 배관 및 덕트 시공
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

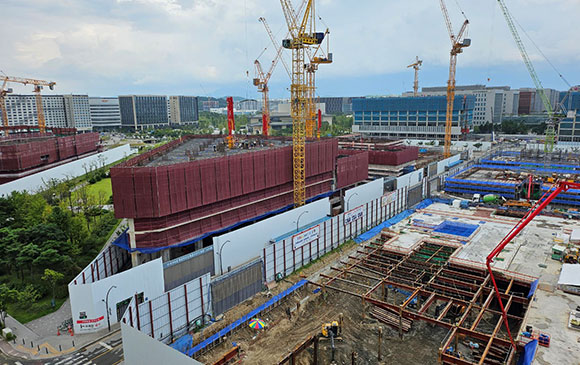

2023.08
2023년 8월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F 진행 중
2. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 6F 진행 중, 102~105동 3F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 08월 기준입니다.

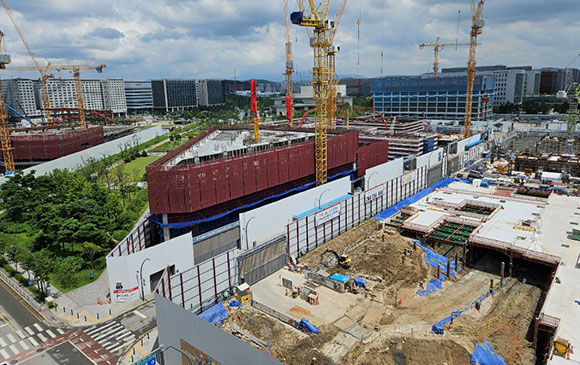

2023.07
2023년 7월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설:876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F 진행 중
2. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 5F 진행 중, 102~105동 3F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 07월 기준입니다.

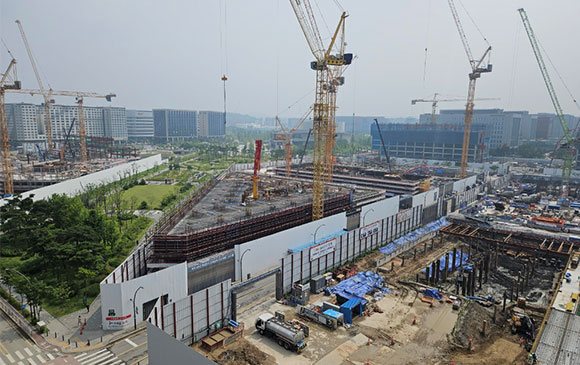

2023.06
2023년 6월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F 진행 중
2. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 4F 진행 중, 102~105동 3F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 06월 기준입니다.

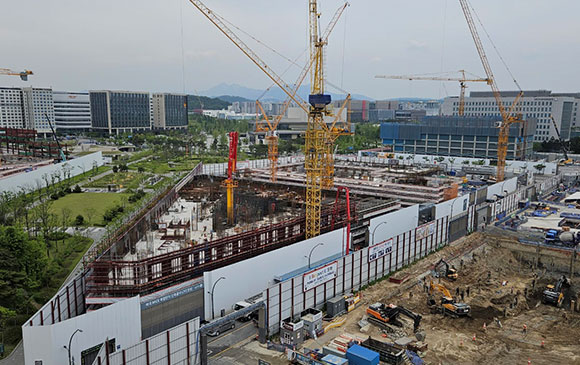

2023.05
2023년 5월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규 모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F 진행 중
2. 건축공사
- 철골공사 : B5F 진행 중
- 데크공사 : B5F 진행 중
- 골조공사 : 101동 3F 진행 중, 102~105동 2F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 05월 기준입니다.
2023.04
2023년 4월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F~B3F 진행 중
2. 건축공사
- 철골공사 : B5F~1F 진행 중
- 데크공사 : B5F~1F 진행 중
- 골조공사: 101동 3F 진행 중, 102~105동 B3F~2F 진행 중
3. 기계/전기공사
- 건축공정에 따른 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

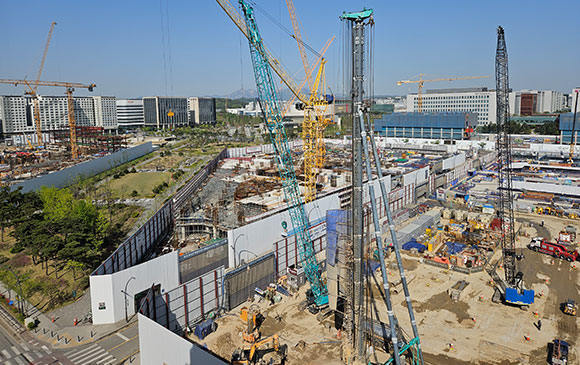

※ 본 사진은 04월 기준입니다.

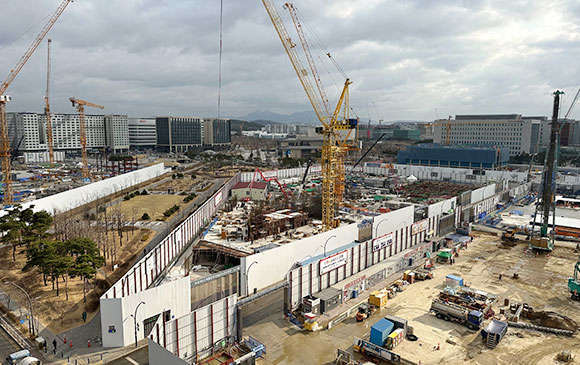

2023.03
2023년 3월말 기준 공사진행현황에 대해 알려드립니다.
■ 현장소개
- 현장명 : 마곡 MICE 복합단지 개발사업(CP2)
- 규모 : 지하6층~지상15층, 5개동
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B6F~B3F 진행 중
2. 건축공사
- 철골공사 : B5F~1F 진행 중
- 데크공사 : B5F~1F 진행 중
- 골조공사: 101동 2F 진행 중, 102~105동 B3F~2F 진행 중
3. 기계/전기공사
- 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 03월 기준입니다.

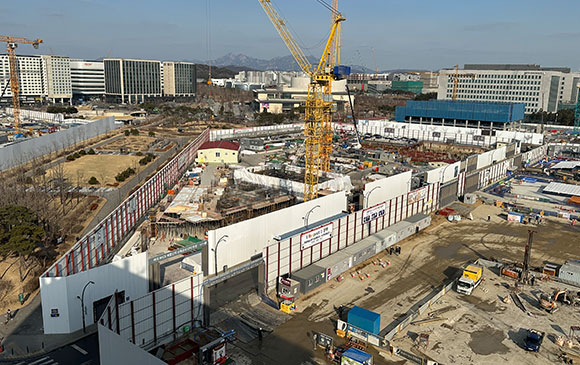

2023.02
(생활형숙박시설: 876실, 판매시설: 198실, 업무시설: 144실)
■ 공사현황
1. 토목공사
- 터파기 및 토사반출 : B5F~B3F 진행 중
2. 건축공사
- 철골공사 : B5F~B3F 진행 중
- 데크공사 : B5F~B3F 진행 중
- 골조공사: 101동 1F 진행 중
102~105동 B3F~B4F 진행 중
3. 기계/전기공사
- 코아 및 슬라브 배관 매입 및 슬리브 설치
당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
※ 본 사진은 02월 기준입니다.
